Windpark Nordpfälzer Bergland

Repowering
Projekt

Erwarteter Jahresenergie-
ertrag: > 22.400.000 kWh

Bei dem Windpark Nordpfälzer Bergland im südlichen Rheinland-Pfalz handelt es sich um einen Windpark aus zwei Anlagen des Typs Enercon E-138 EP3 E3 mit einer Nabenhöhe von 160 Metern, einem Rotorblatt­durch­messer von ca. 138 Metern und einer Nenn­leistung von insge­samt 8,52 Megawatt.

Für die Errichtung der beiden neuen WEA ist es erforderlich, zwei Altanlagen des Typs Enercon E-66 zurückzu­bauen. Die Stilllegung und der Rückbau der beiden Altanlagen findet voraussichtlich Anfang 2025 statt.

Nach seiner Fertigstellung wird der Windpark einen durchschnittlichen Jahres­energie­ertrag von über 22,4 Millionen Kilowatt­stunden produzieren. Diese Strommenge reicht aus, um ca. 9.000 Privat­haus­halte pro Jahr mit klima­freundli­chem Windstrom zu versorgen und rund 14.600 Tonnen CO2 pro Jahr einzusparen. Die Inbetrieb­nahme ist für November 2025 geplant.

Projektfortschritt Juli 2025

Im Juli konnte der Turmbau der OLS 2 abgeschlossen werden und auch der Umladeplatz der Anlieferstrecke wurde fertiggestellt. Alle Vorbereitungen zur Komponenten-Anlieferung sind damit beendet.

Hilfskrantaschen KK01 hergestellt – Baustelle bezugsfertig für Montage

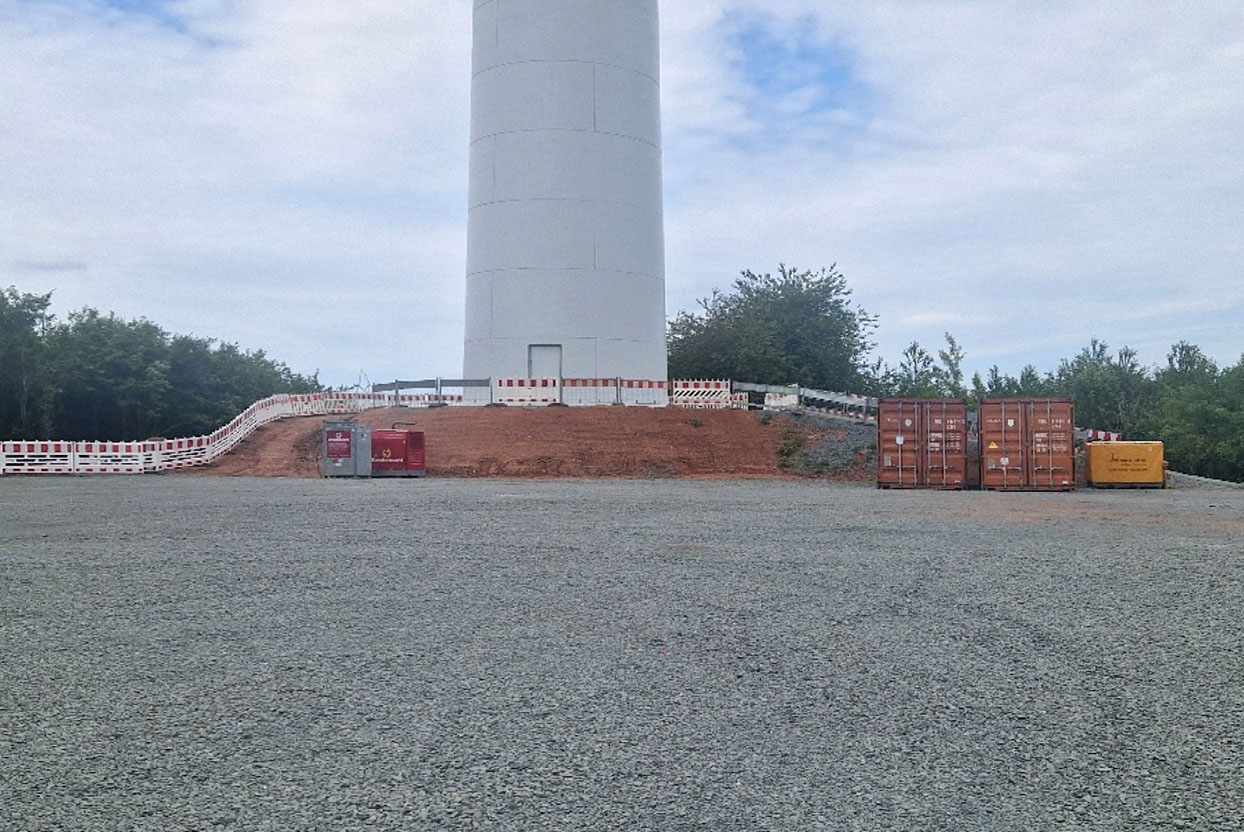

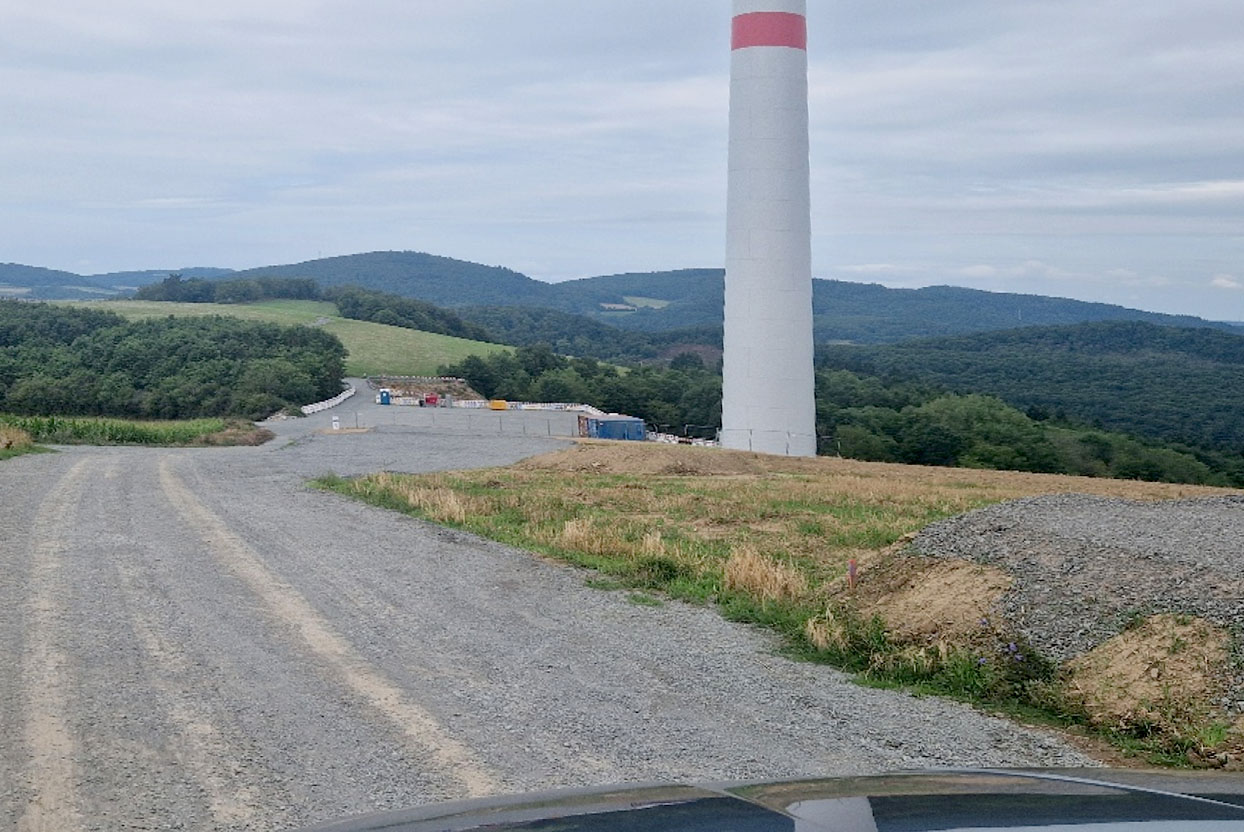

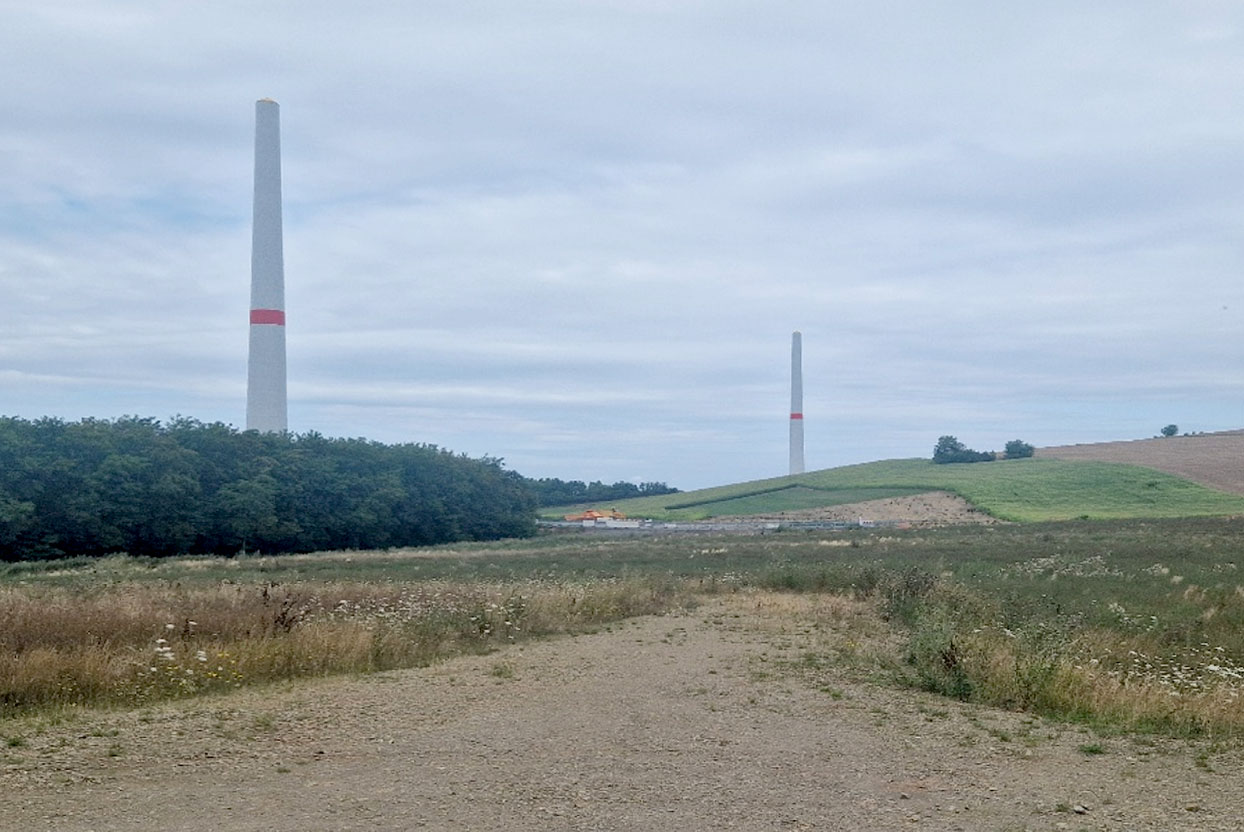

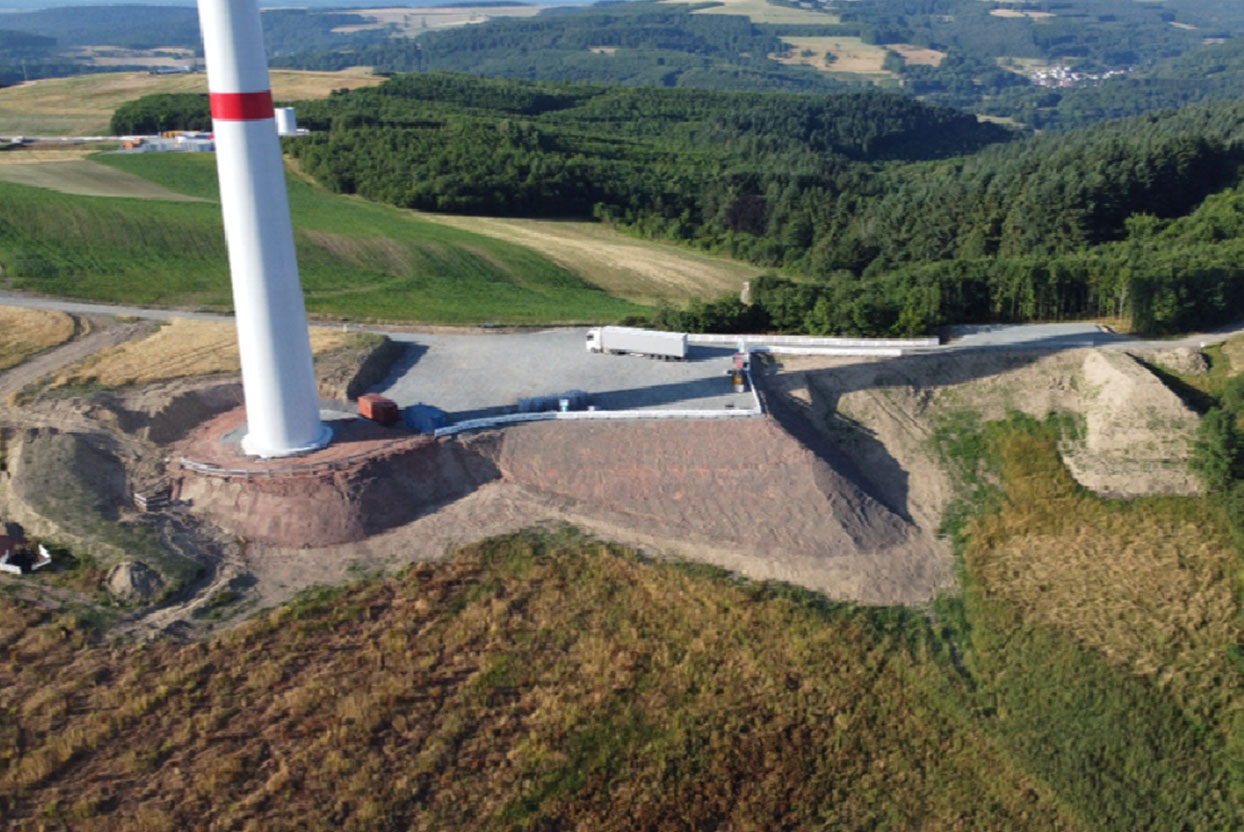

Turmbau OLS 2 abgeschlossen

Turmbau OLS 2 abgeschlossen – Site bezugsfertig für Anlieferung

Umladefläche für SPMT in Wolfstein fertiggestellt

Streckenausbau – Tiefbau abgeschlossen

Projektfortschritt Juni 2025

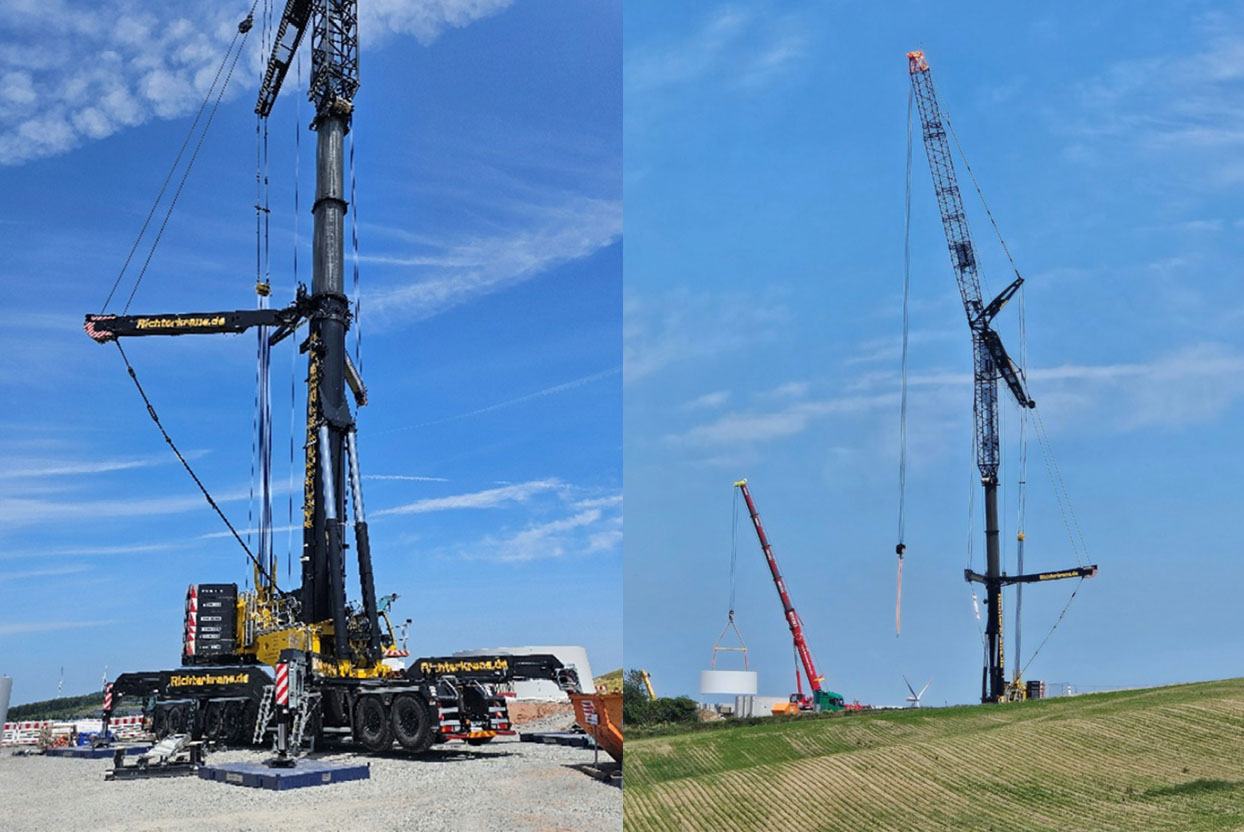

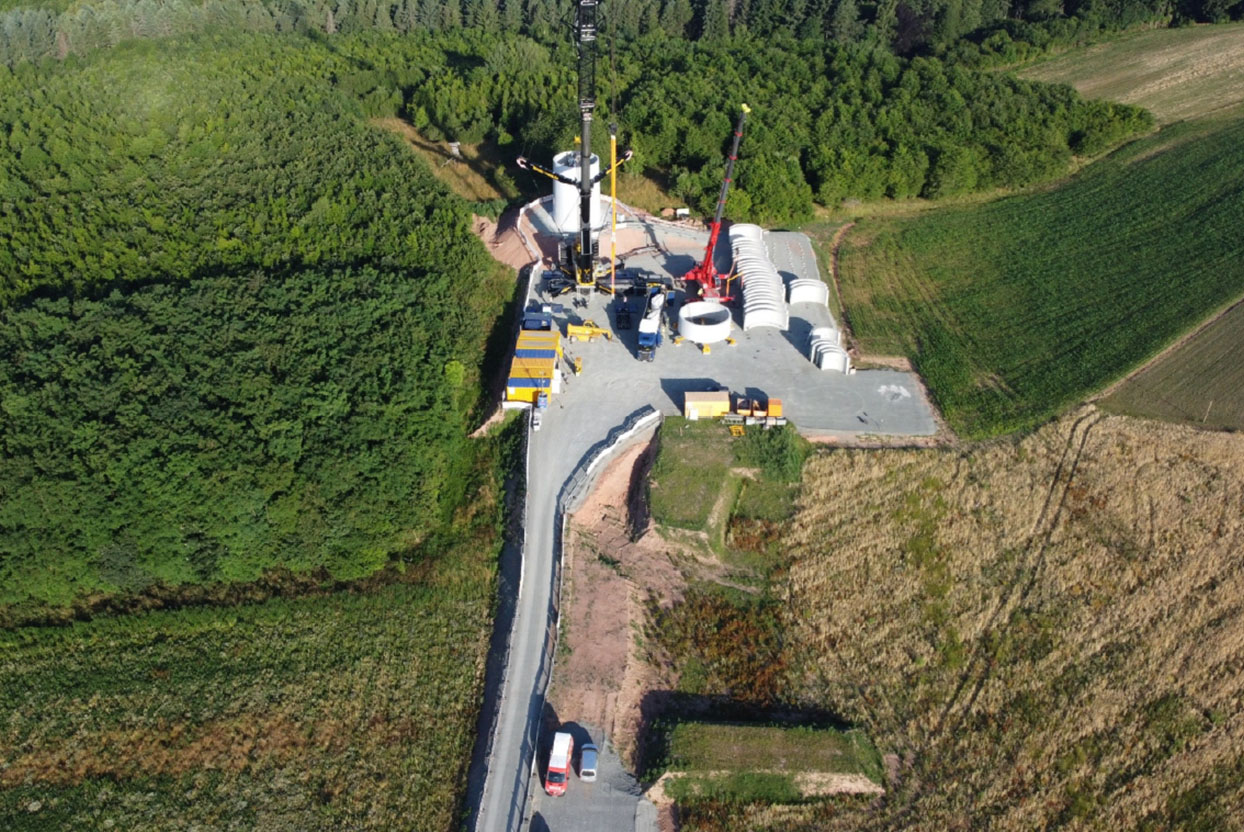

Der Turmbau für KK01 ist gestartet, womit ein weiterer wichtiger Meilenstein im Baufortschritt erreicht wurde. Die Turmteile wurden termingerecht angeliefert, was einen reibungslosen Übergang in die nächste Bauphase ermöglichte. Parallel dazu wurde die Herstellung der Fundamentauflast erfolgreich abgeschlossen. Ebenfalls konnte die Verlegung der Kabeltrasse fertiggestellt werden. Neben dem Abschluss des Turmbaus der KK01 begann parallel der Baustart für den Turmbau OLS 2.

Turmbau OLS 2

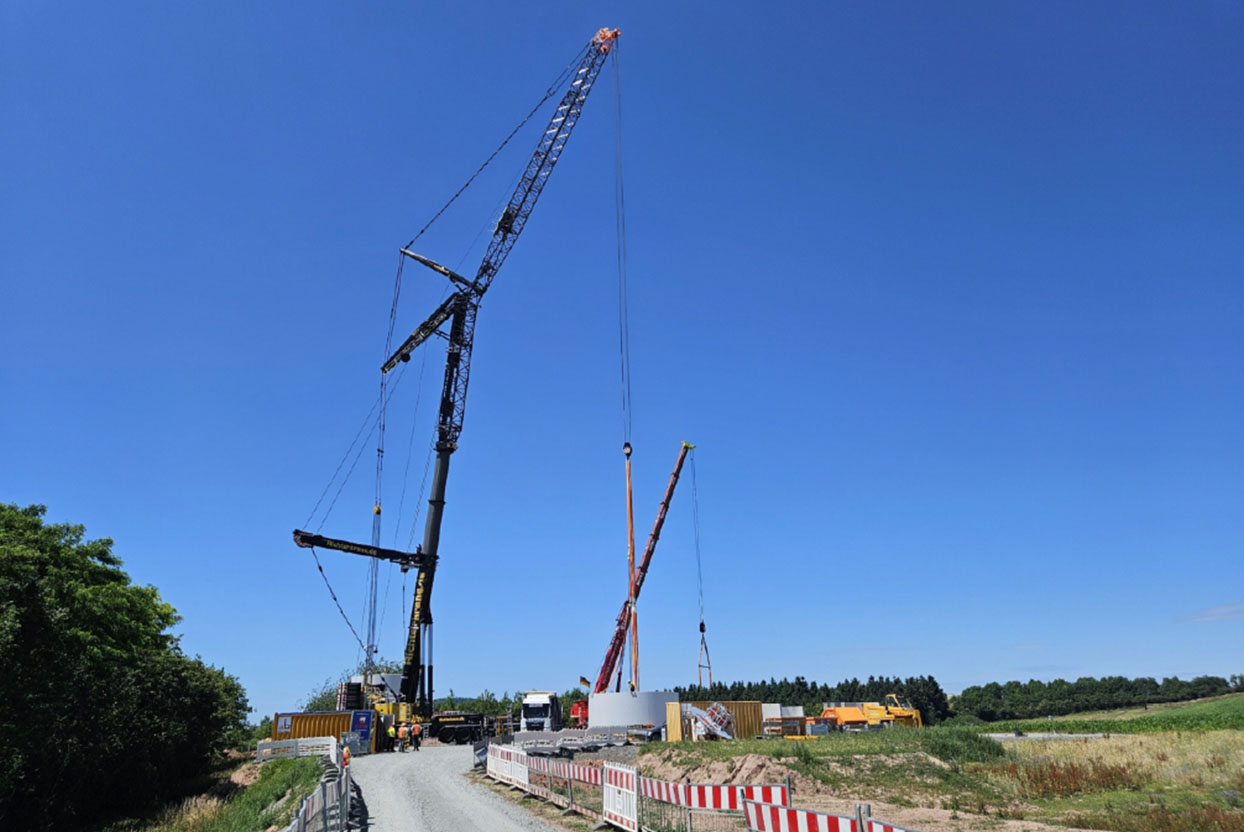

Turmbau OLS 2

Geräumte Stellfläche nach Fertigstellung Turmbau der KK01

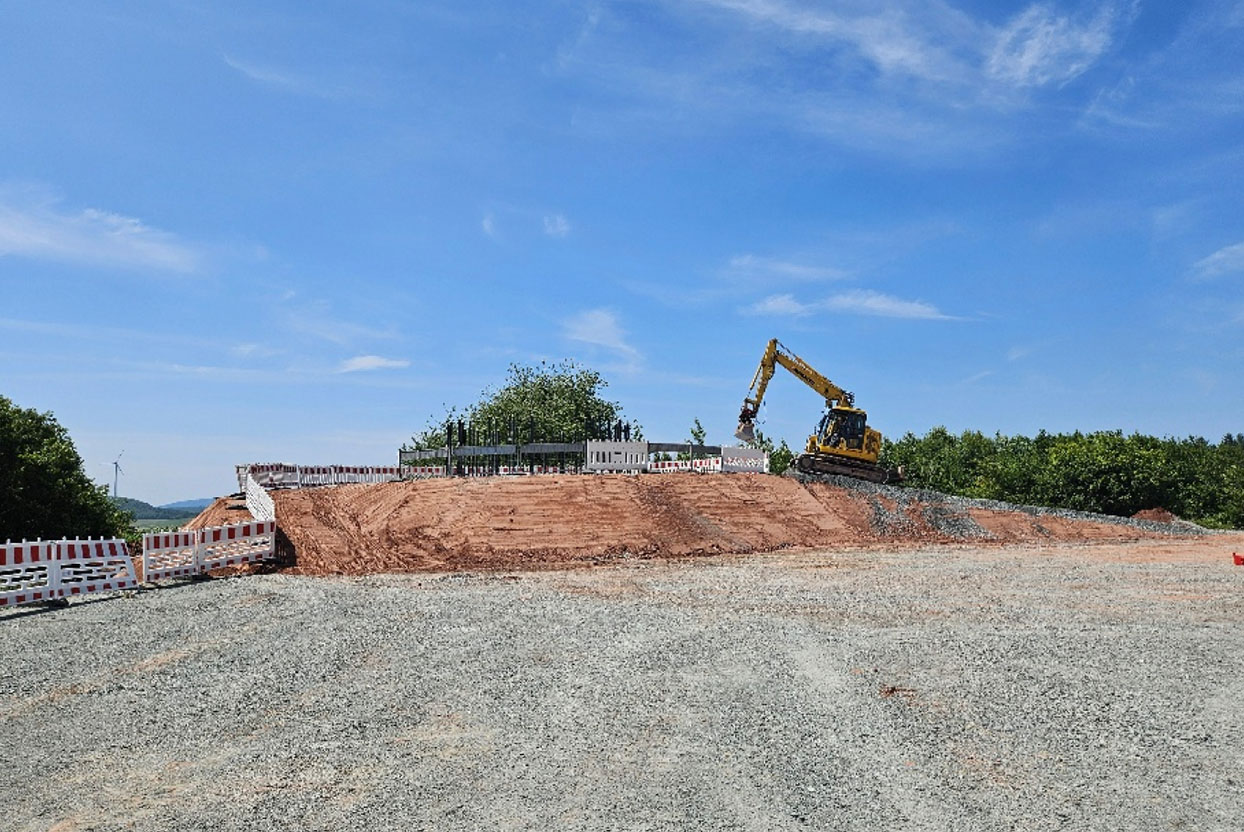

OLS 2 Andeckung und Rampe in Herstellung

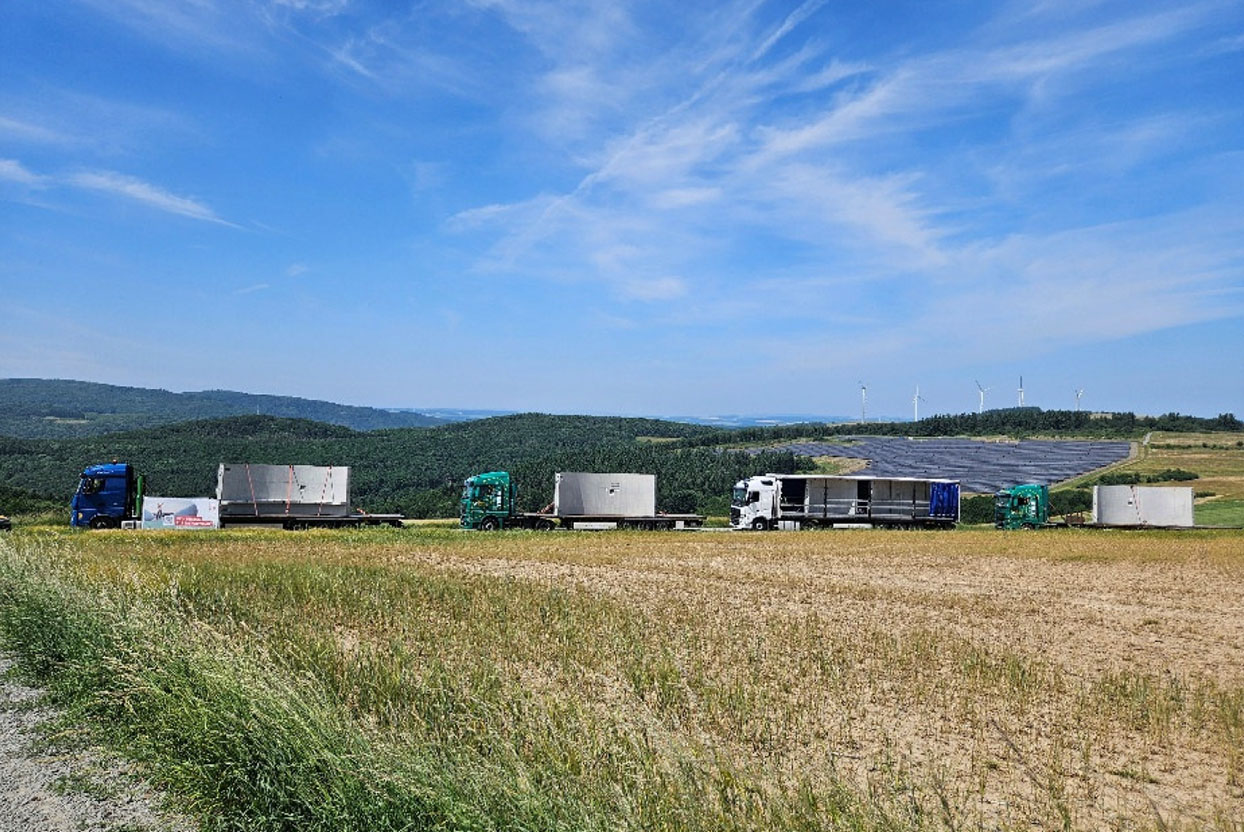

Anlieferung der Turmbauteile der KK01

Montagearbeiten am Betonturm der KK01

Die Kurve zur Einfahrt in den Windpark wurde mit Platten ausgelegt

Die Fundamentandeckung KK01 wird hergestellt

Erste Turmteile wurden an die KK01 geliefert

Projektfortschritt Mai 2025

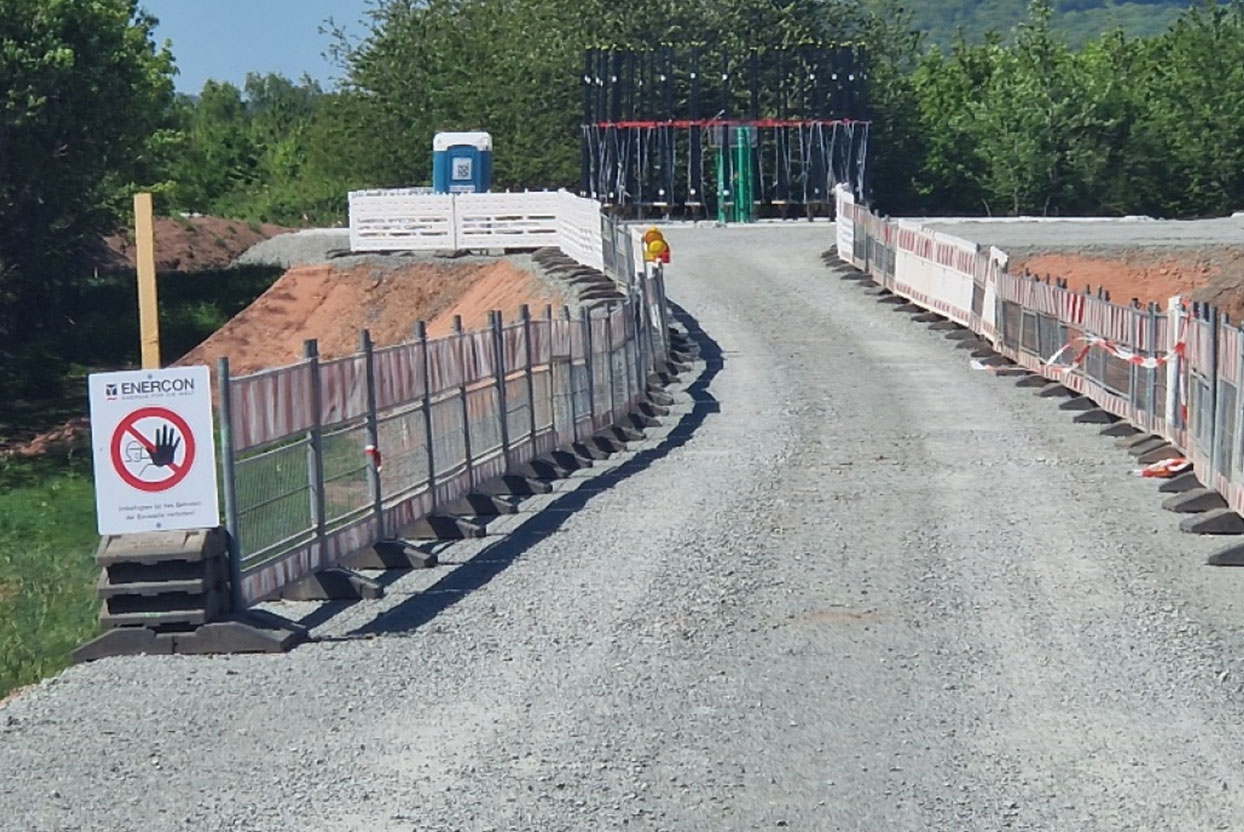

Der Fundamentbau wurde gestartet und die Bewehrungs­arbeiten sind abge­schlos­sen. Die Bohrung unter und nördlich der Kreis­straße wurde abge­schlossen. Südlich der Kreis­straße wurden die Kabel ausgelegt und für die Verlegung vorbereitet. Ergänzende Tiefbau­arbeiten an der Kran­stell­fläche KK01 wurden durch­geführt.

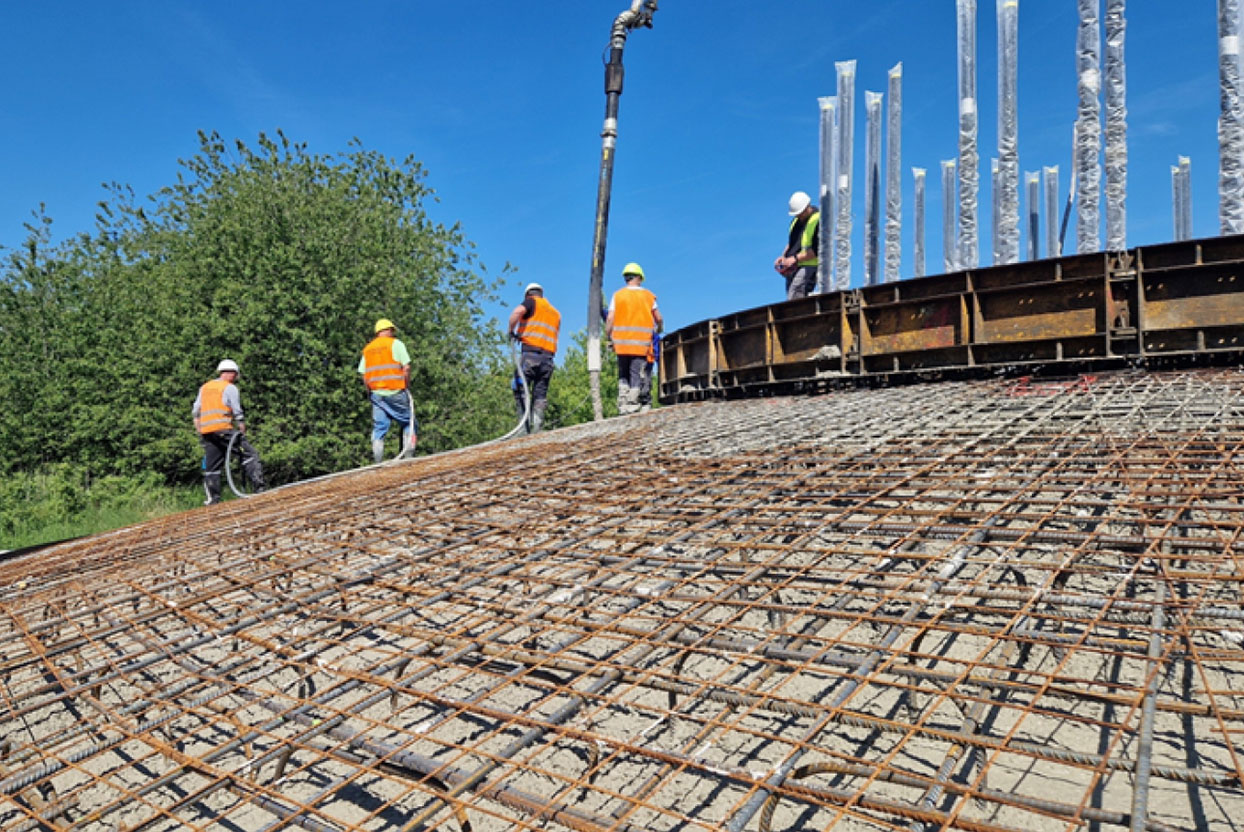

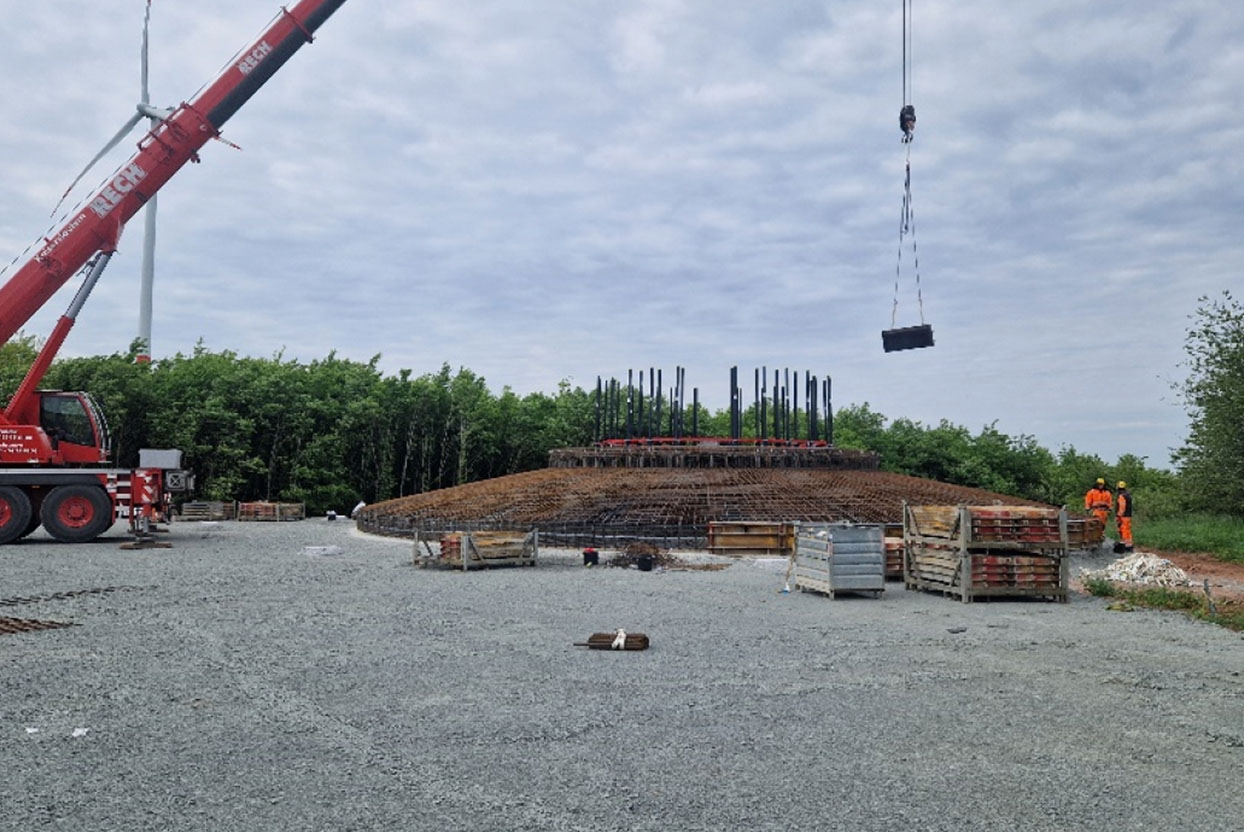

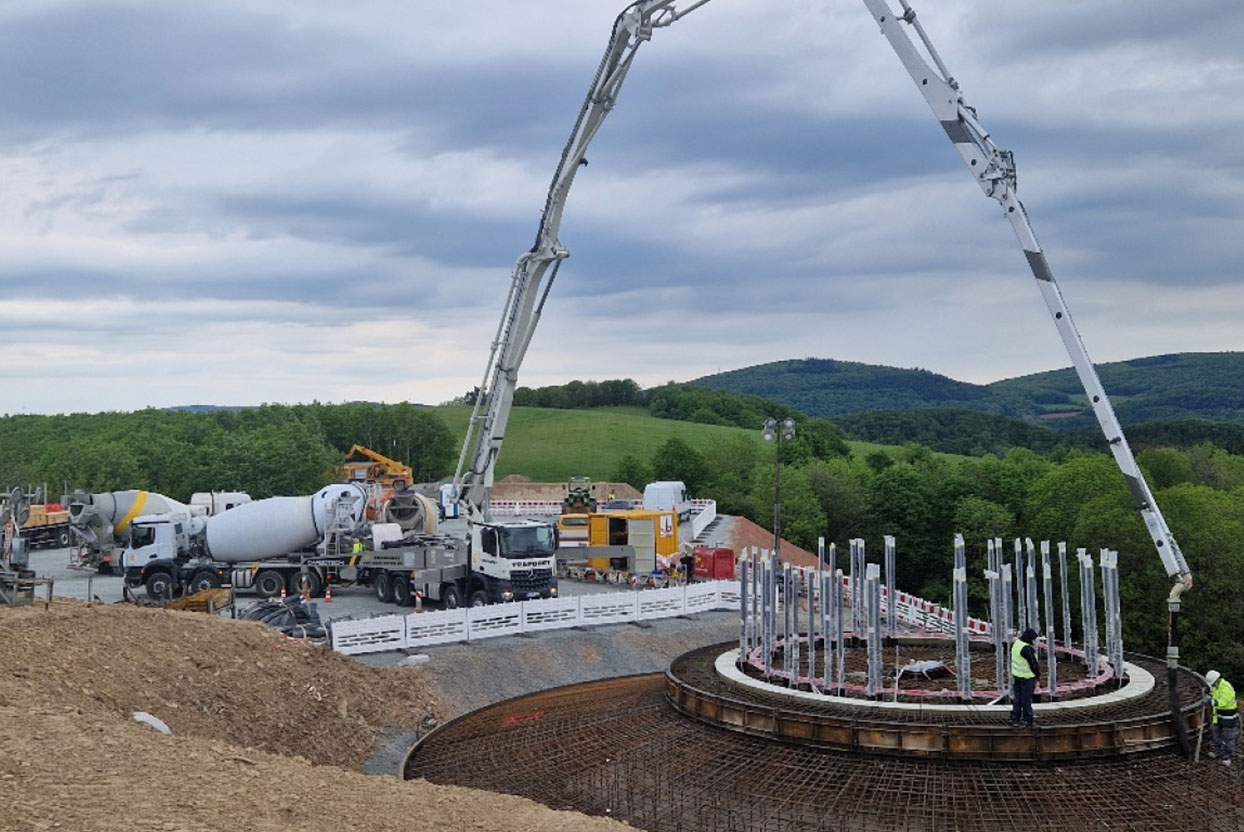

Die Betonage der Wind­energie­anlage (WEA) KK wurde erfolg­reich durch­geführt. Parallel dazu wurden die Bohrun­gen für die Kabel­trasse vollständig abge­schlossen. Ergänzend fanden Tiefbau­arbeiten an der Kranstell­fläche KK01 statt, um die weiteren Arbeiten vorzube­reiten.

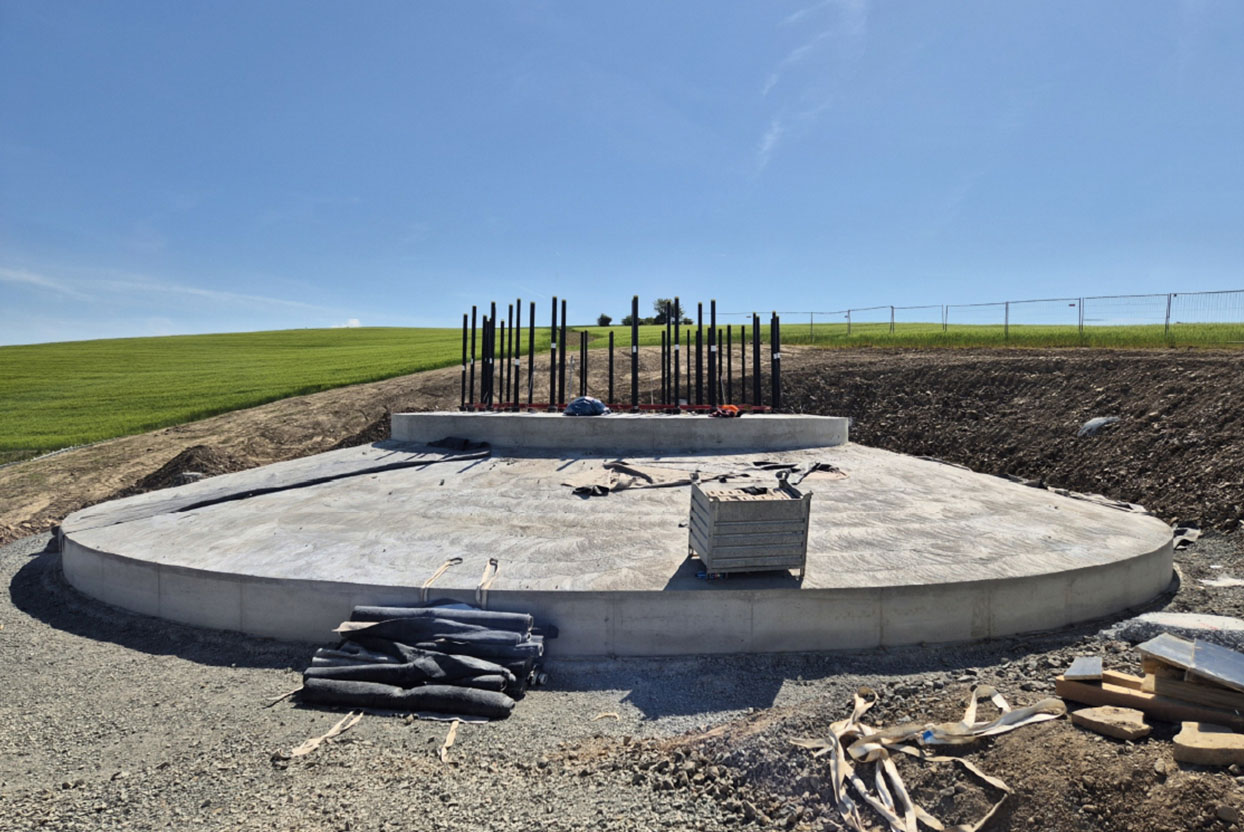

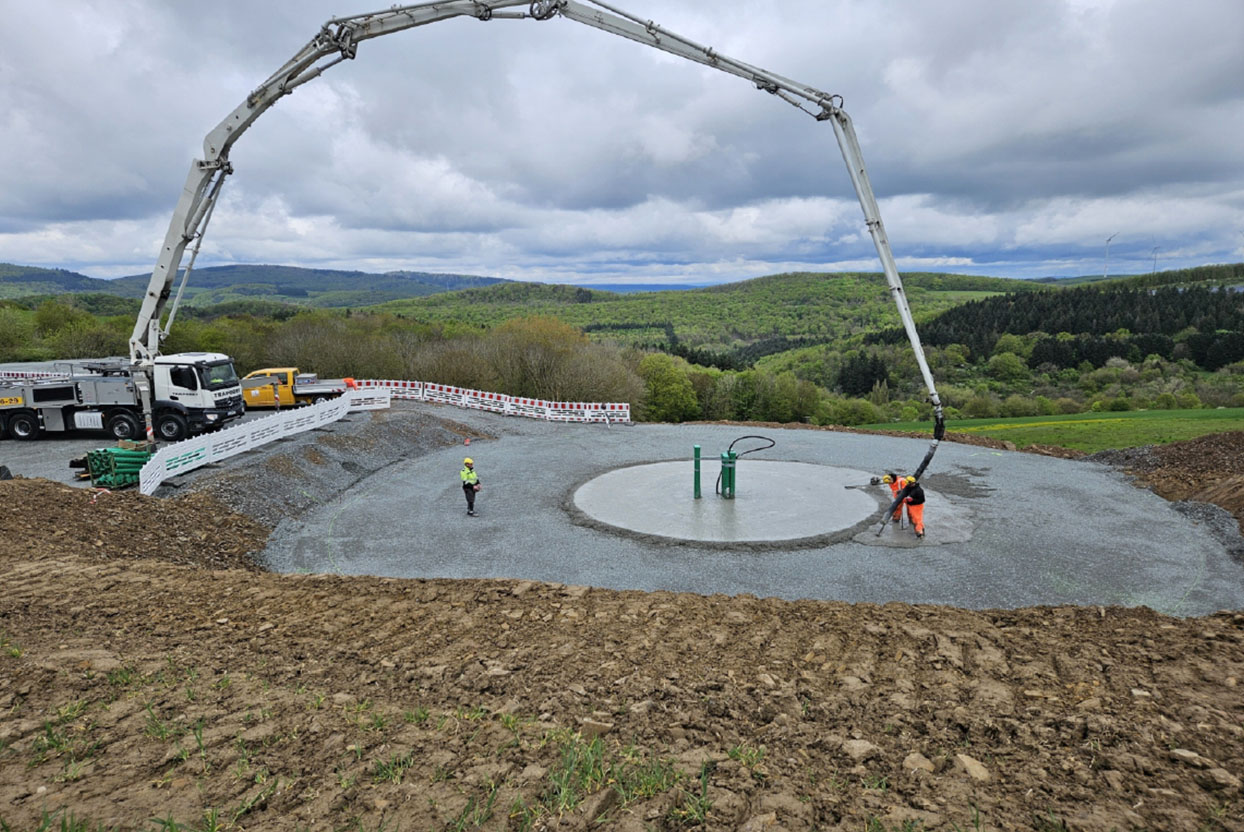

Die Betonage der Windenergie­anlage (WEA) OLS2 wurde erfolg­reich durch­geführt.

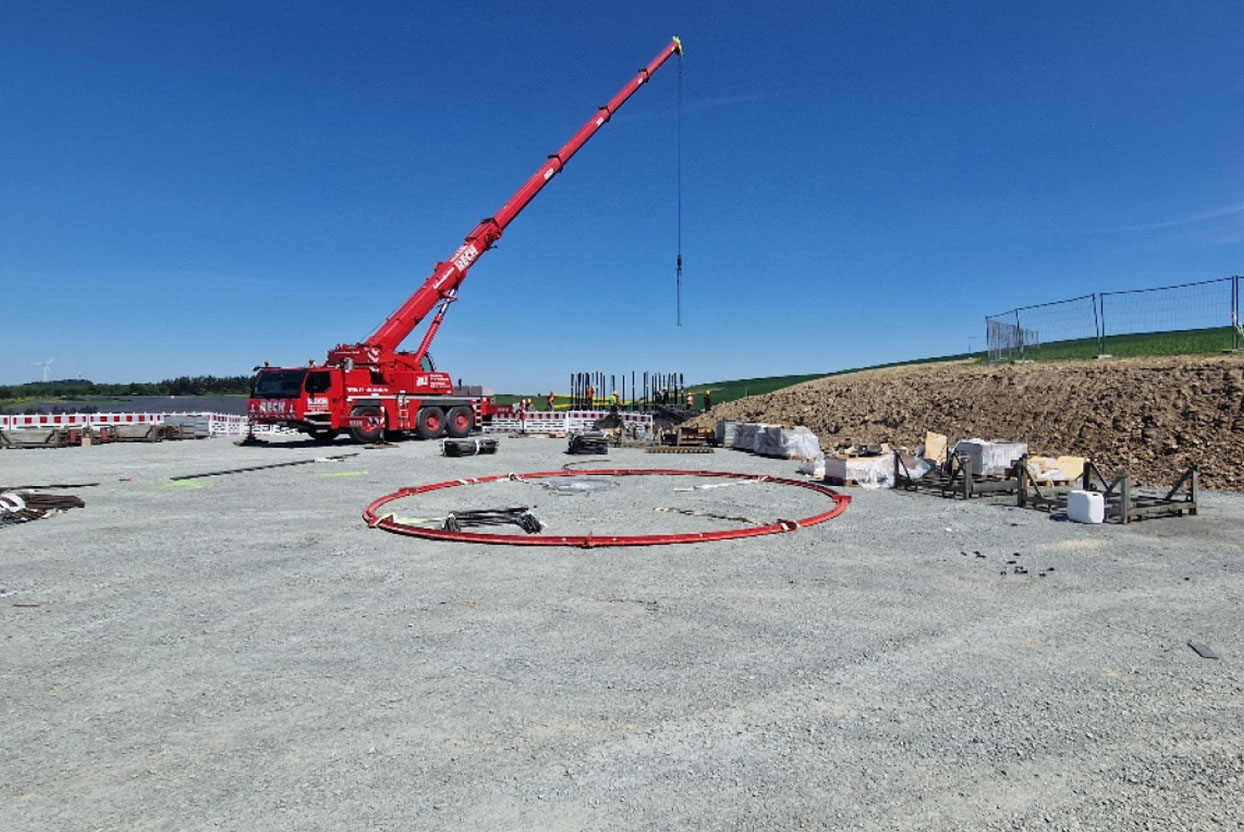

Ausgeschaltes Fundament KK01

Verdichtung während Betonage

Fundamentbau: Auswaschung Betonfahrzeuge im Container

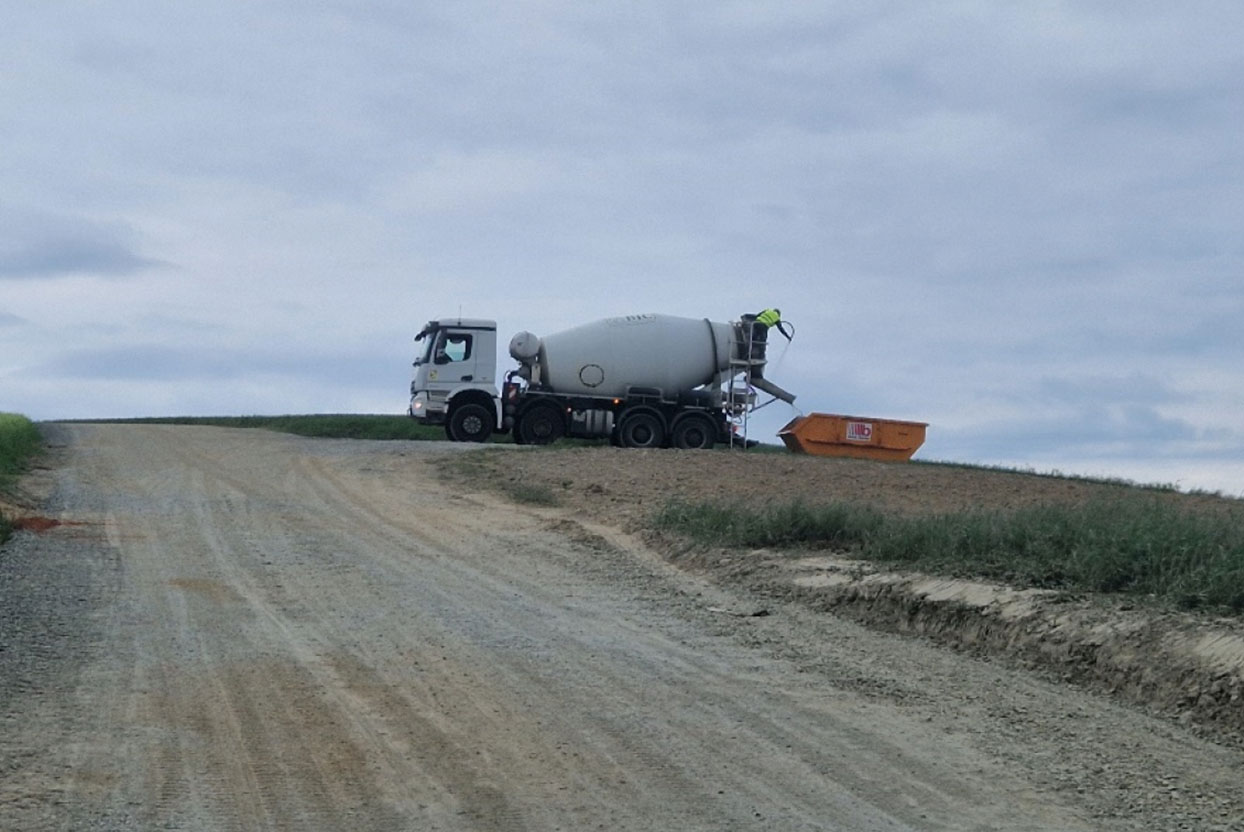

Fundamentbau: Betonage WEA KK

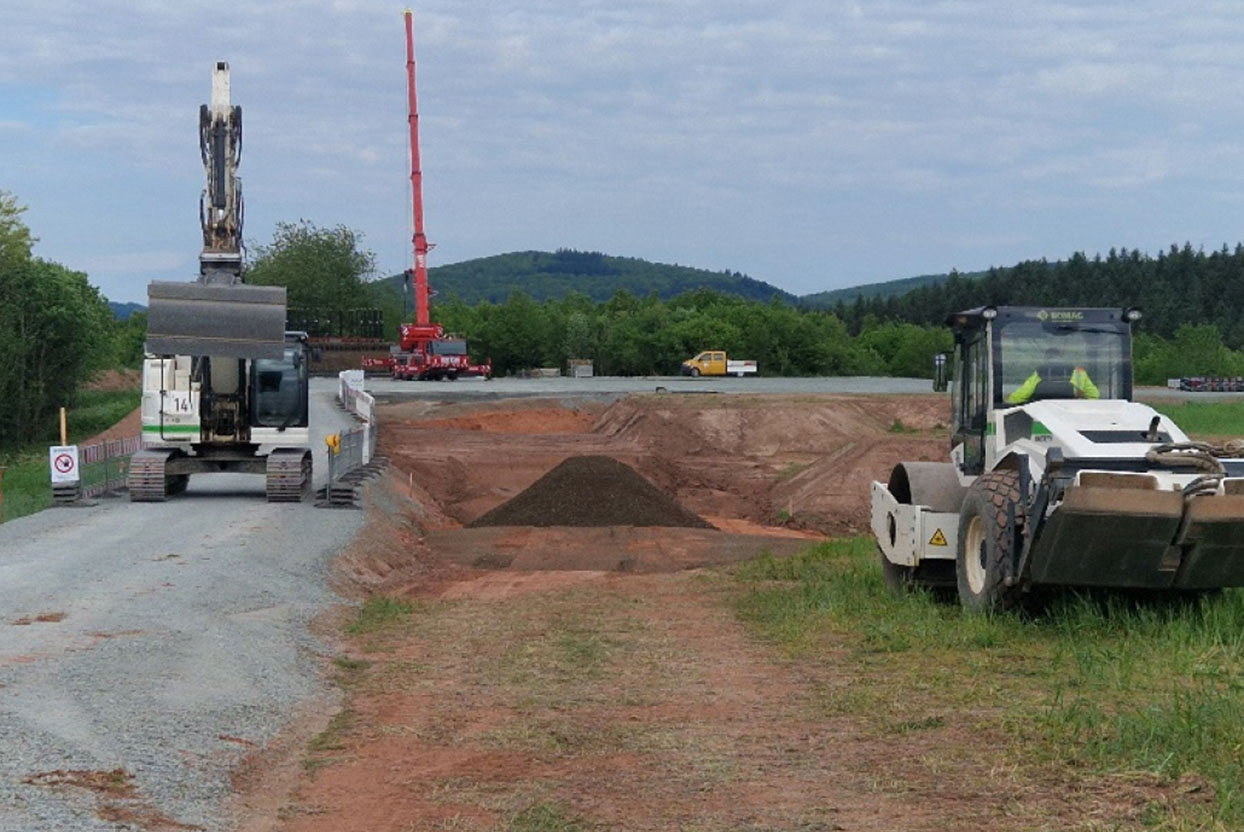

Kranstellflächenertüchtigung entlang der Böschung an WEA KK abgeschlossen

Wegebau: Ausbau Hilfskranfläche an WEA OLS 2

Zufahrt zur WEA OLS 2: Bewehrungsarbeiten abgeschlossen. Beginn Einschalung WEA

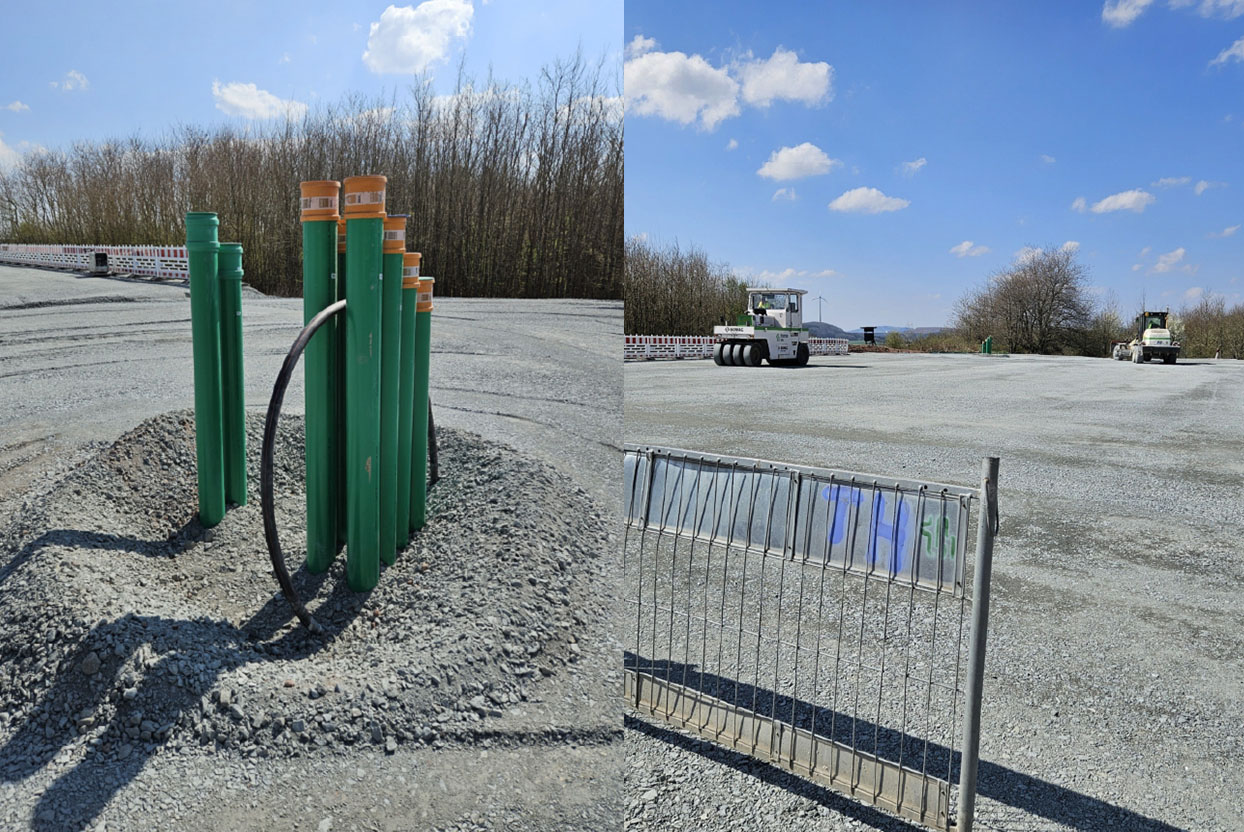

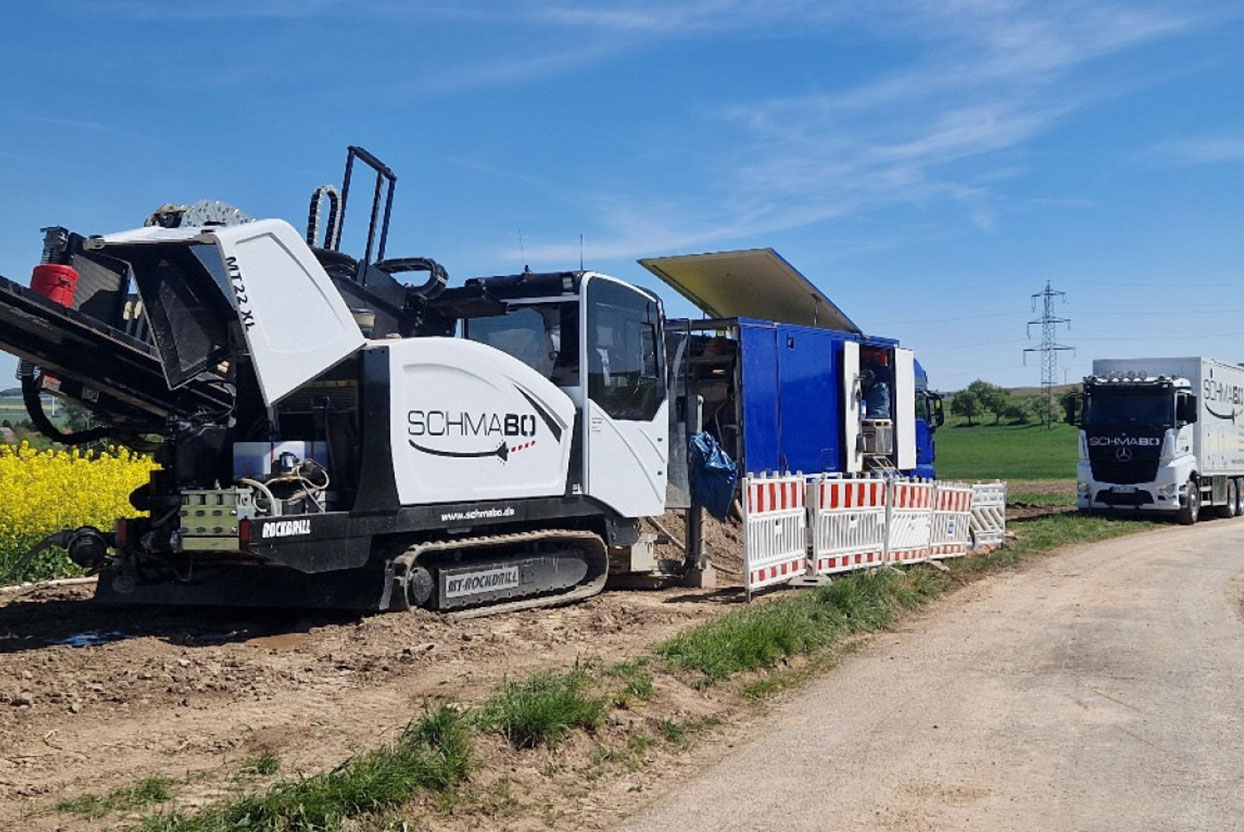

Kabelbau: Bohrungen entlang der Trasse

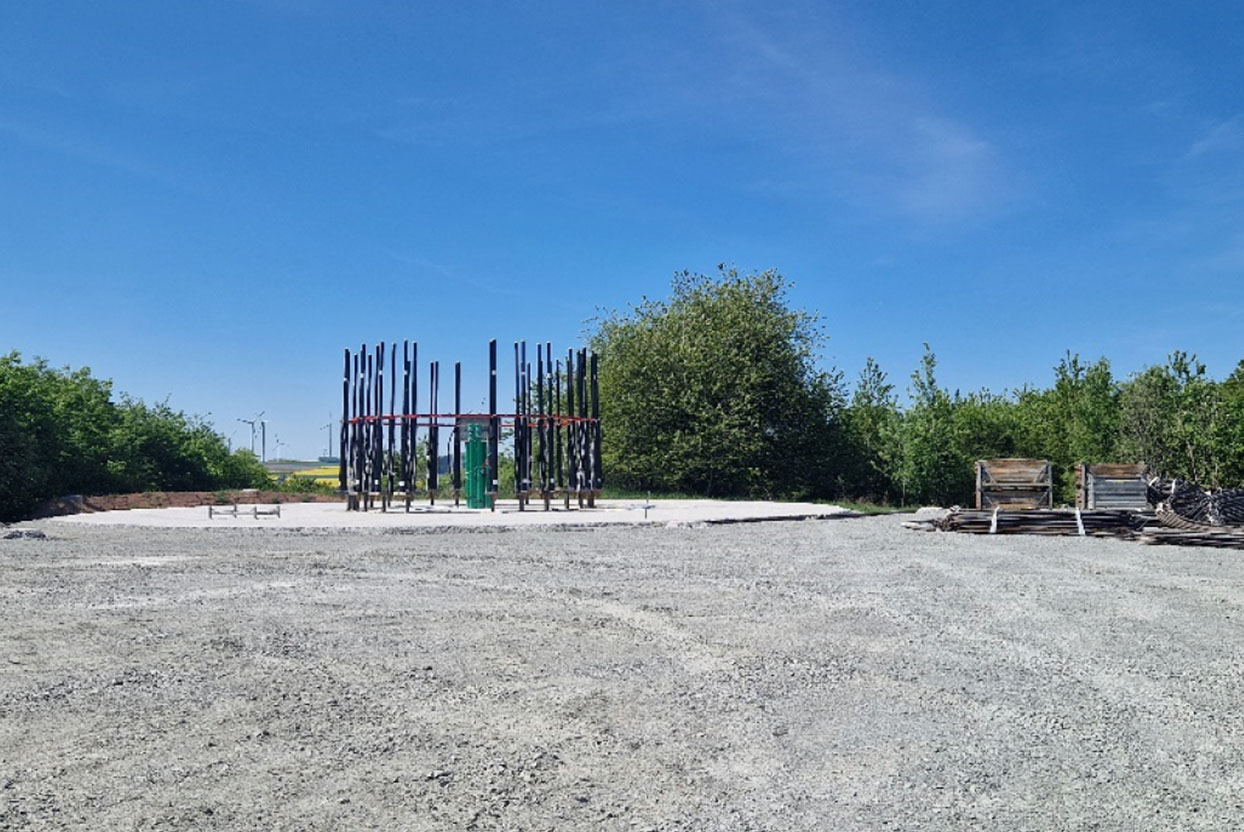

Fundamentbau: Bewehrungsarbeiten

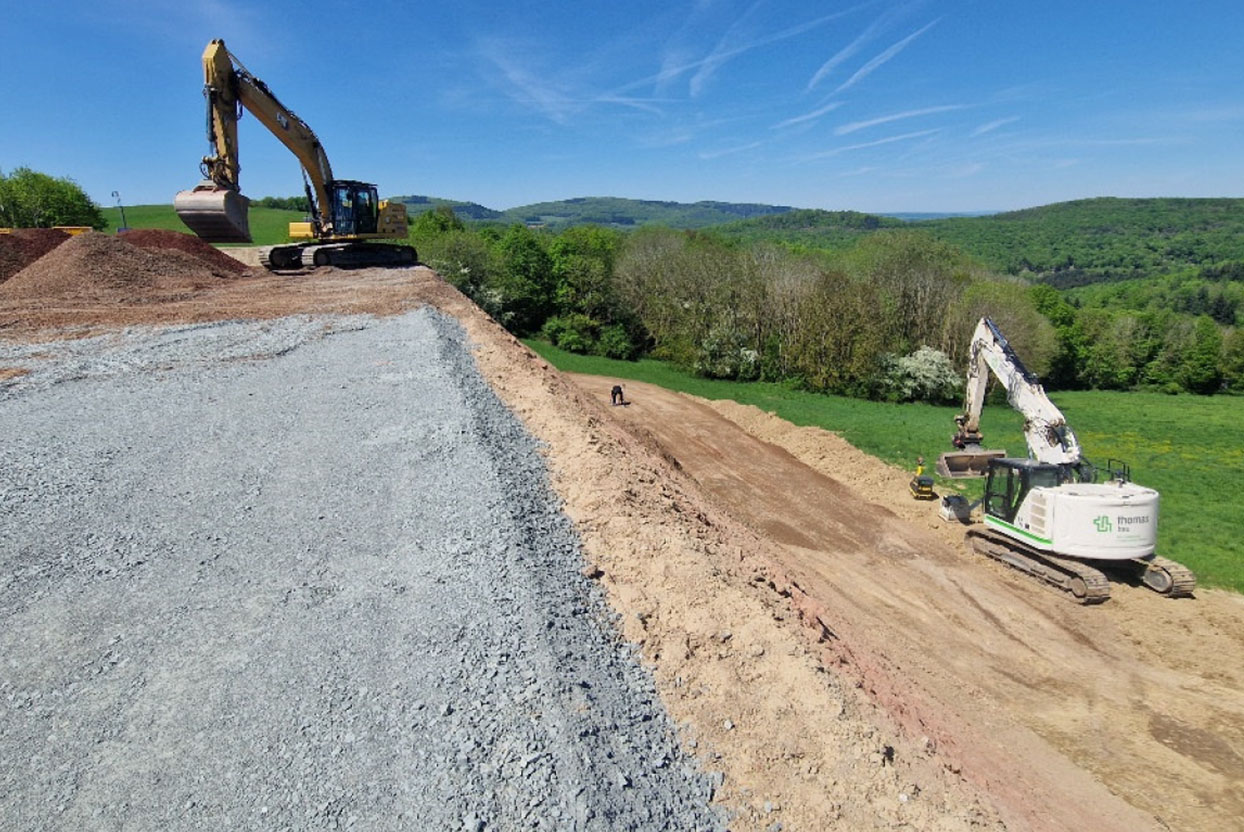

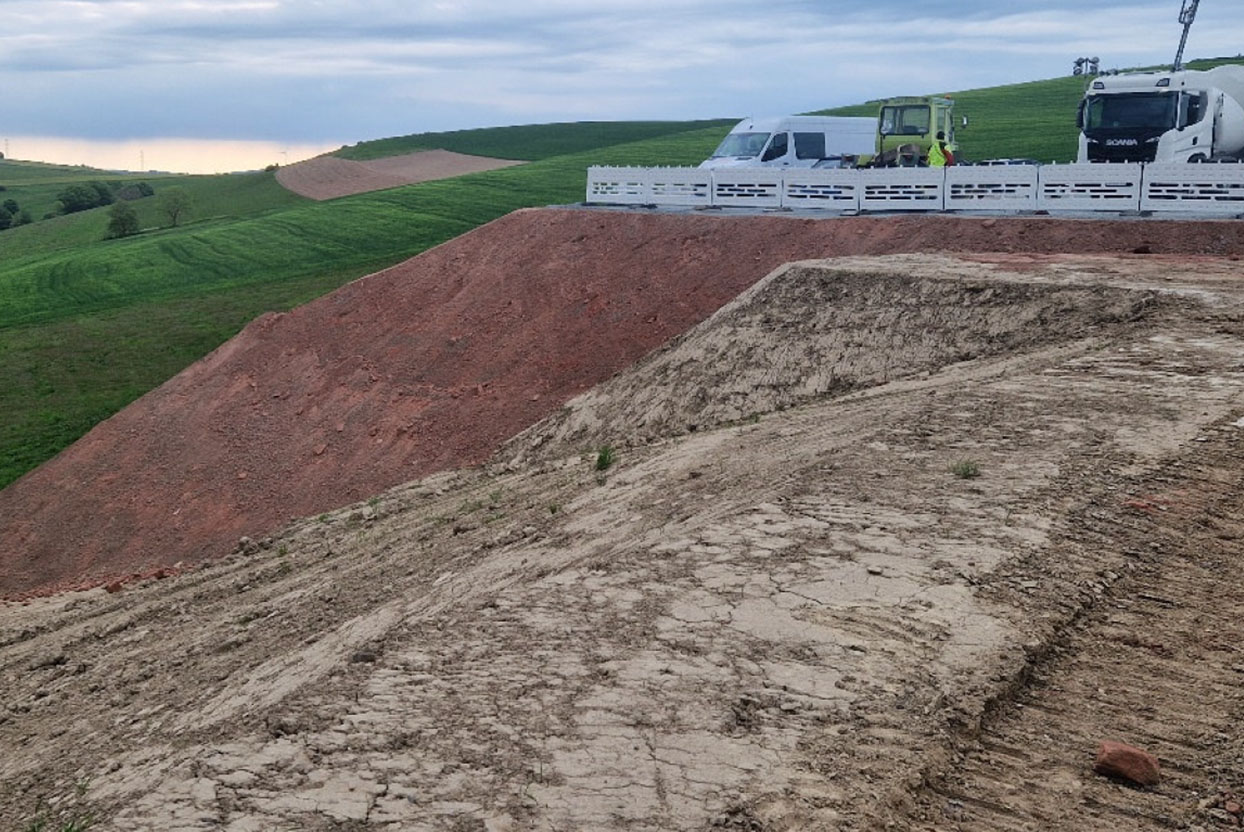

Kranstellflächenertüchtigung entlang der Böschung an WEA KK

Fundamentbau: Bewehrungsarbeiten

Kabelbau: Zufahrt zur WEA OLS 2 an Böschung gesichert

Projektfortschritt April 2025

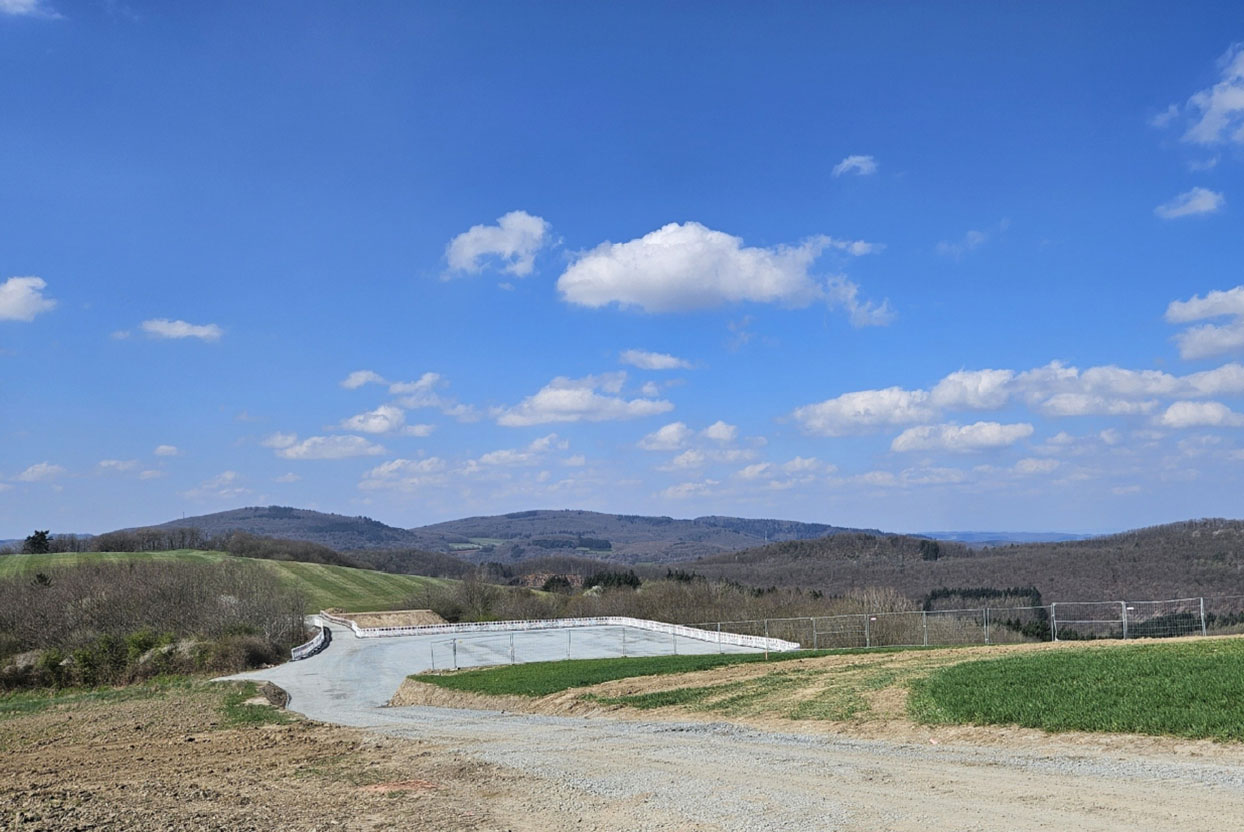

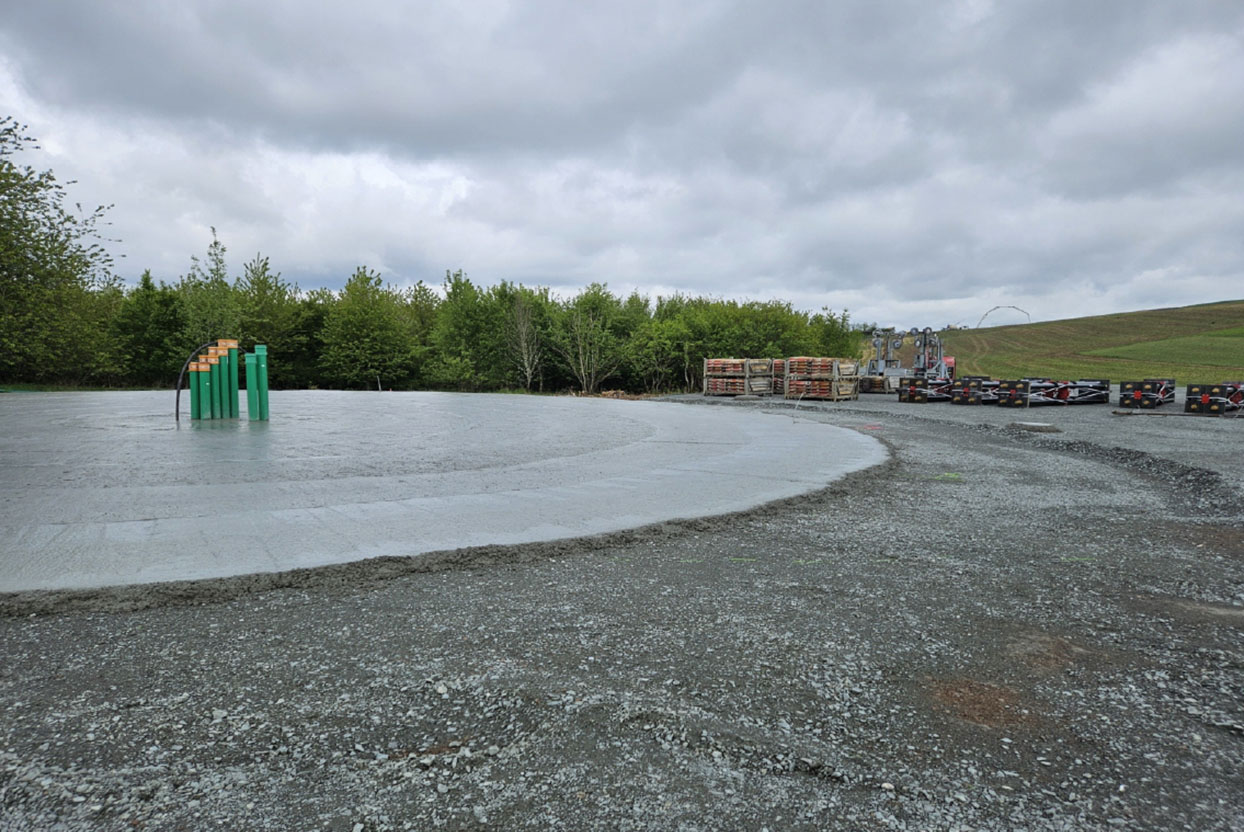

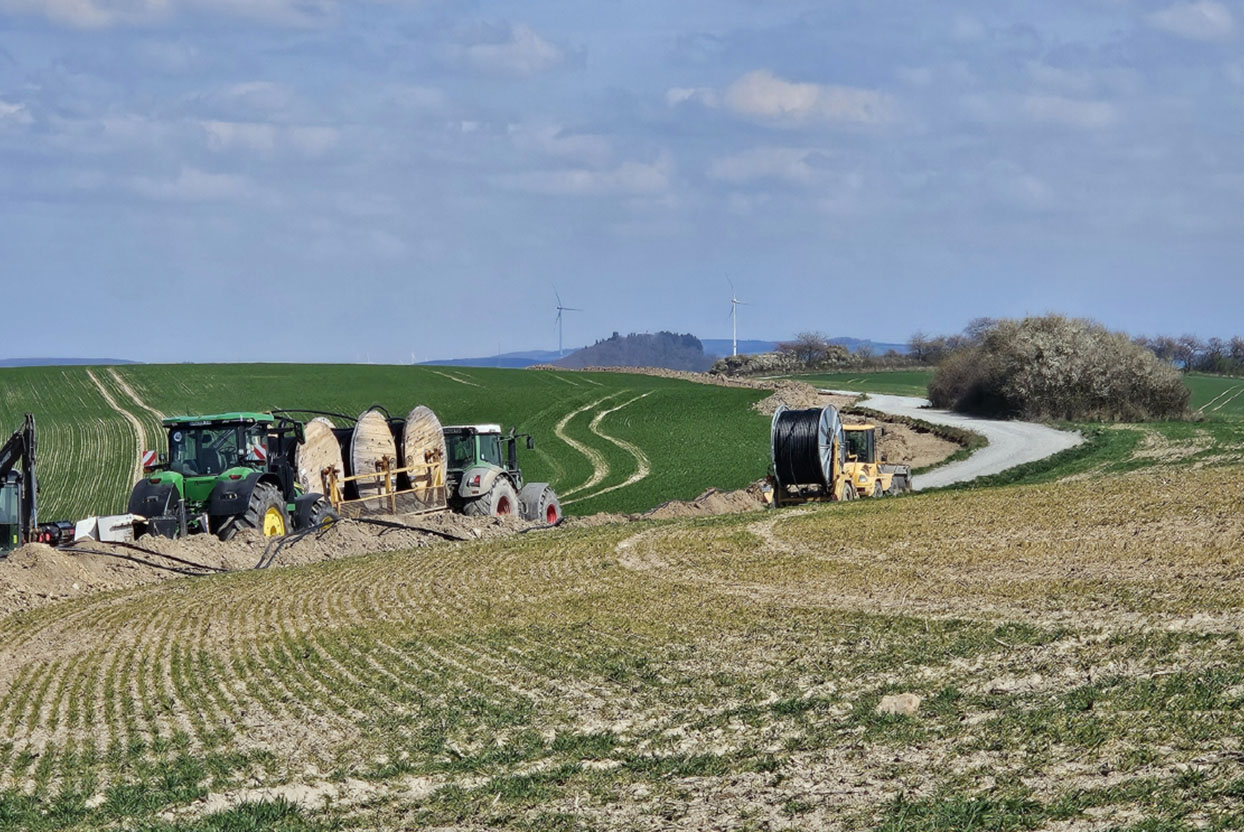

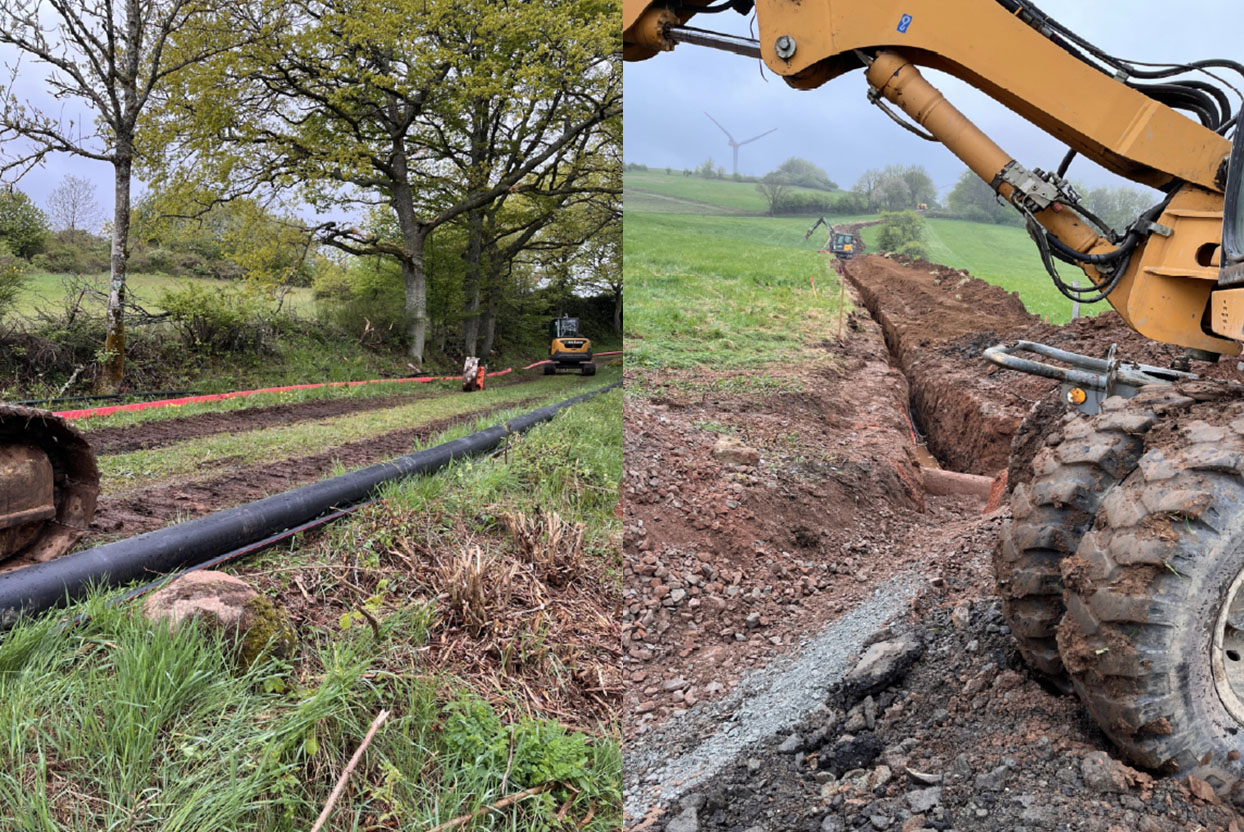

Die Spül­bohrung entlang der parkin­ternen Anlieferungs­strecke wurde erfolg­reich durch­geführt. Die Kabel­trasse zwischen OSL II und KK01 ist fertig­gestellt worden. Ebenso wurden die Kran­stell­flächen für den Funda­ment­bau vollstän­dig vorberei­tet und abge­schlossen. Thomas Bau hat die Baustelle vorerst geräumt, um Platz für die nächsten Bau­phasen zu schaffen.
Der Fundamentbau wurde gestartet und die Betonage der Sauber­keits­schich­ten durch­geführt. Die Bohrung südlich der Kreis­straße wurde fertig­gestellt und das Kabel wurde einge­zogen. Die Boh­rung unter der Kreis­straße wurde begon­nen und alle weiteren Bohr­gruben wurden geöff­net, sowohl südlich als auch nördlich der Kreis­straße sowie am Wander­weg Richtung Umspann­anlage. Südlich der Kreis­straße wurden die Kabel ausgelegt und für die Verlegung vorbereitet.

Betonage Sauberkeitsschicht KK01

Sauberkeitsschicht OLS 2

Bohrung unter der Kreisstraße

Ausgelegtes Kabel (rot) / Leerrohr (schwarz) und gefräster Kabelgraben

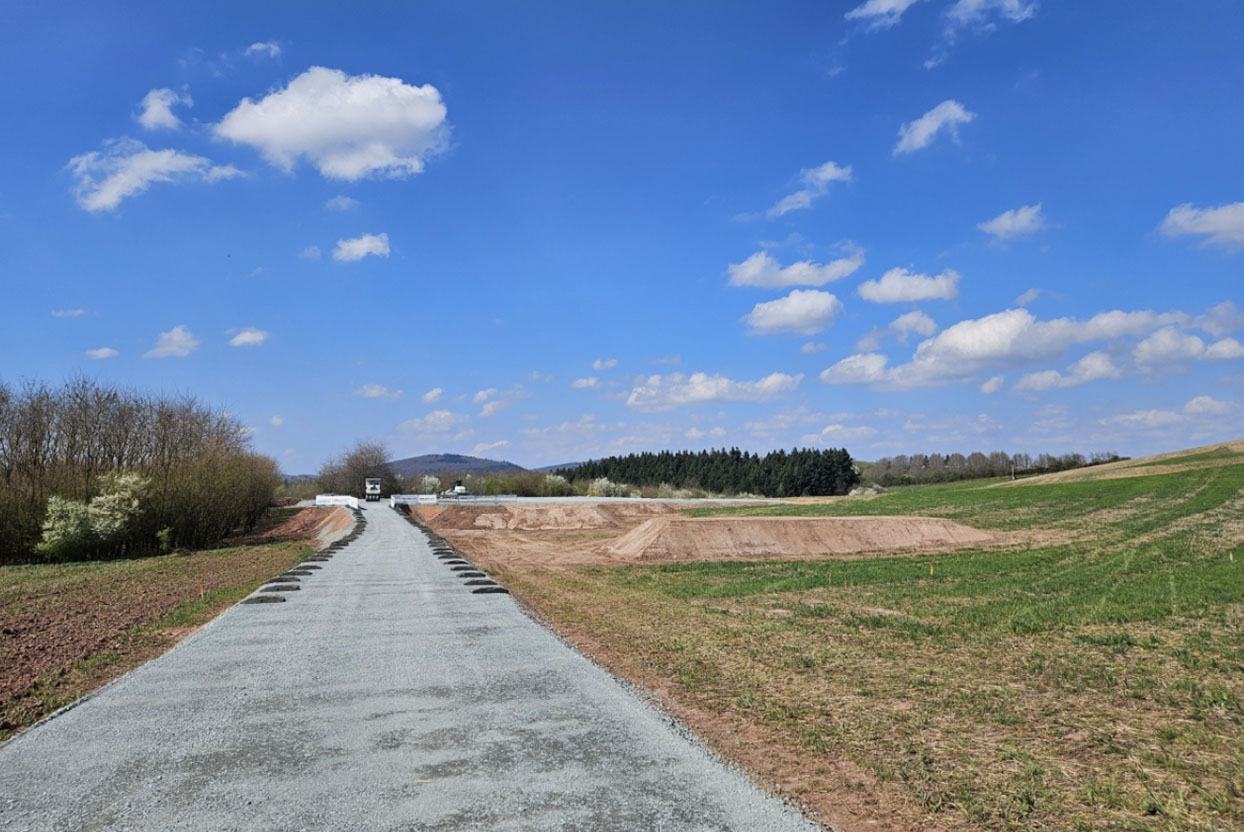

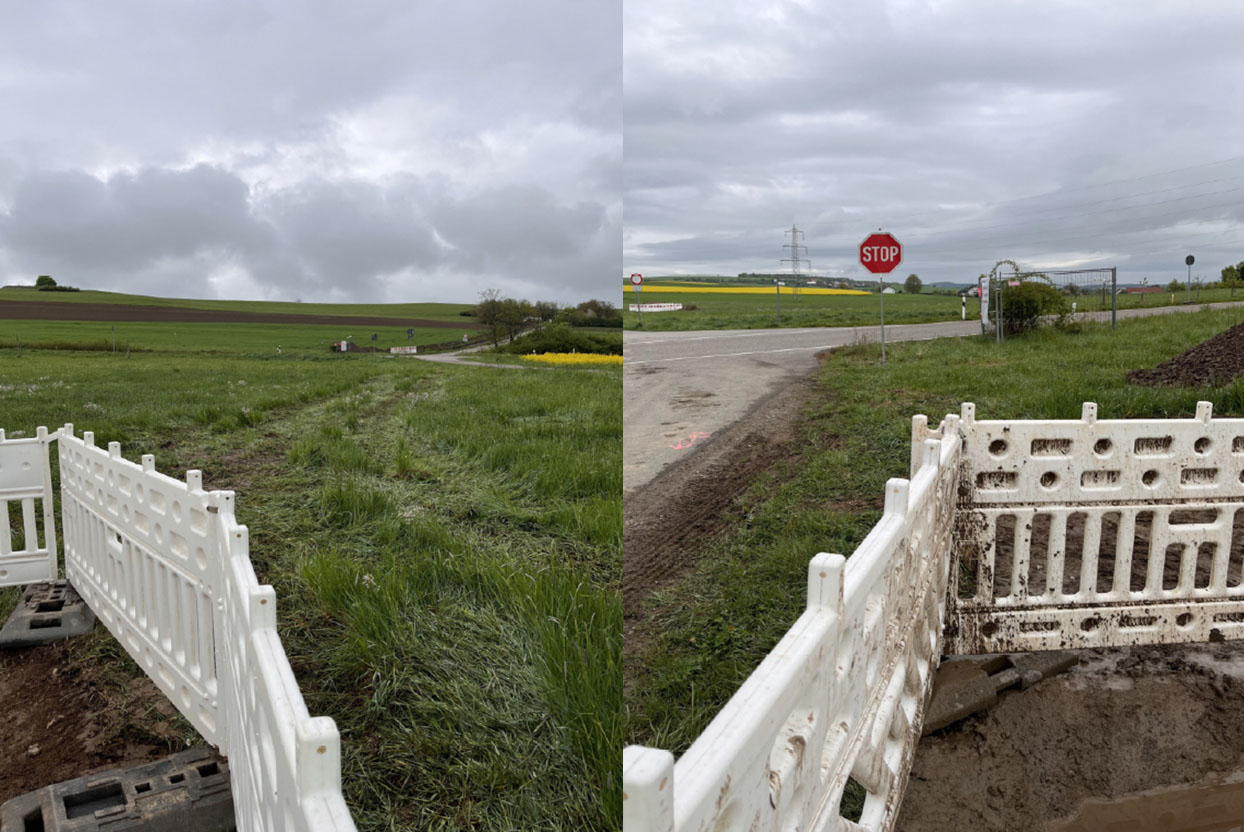

Fertige Zuwegung zur OLS 2 mit Vorbereitung Absturzsicherung

Leerrohre für Kabeleinführung Fundament und fertige KSF OLS 2

Fertige KSF KK01

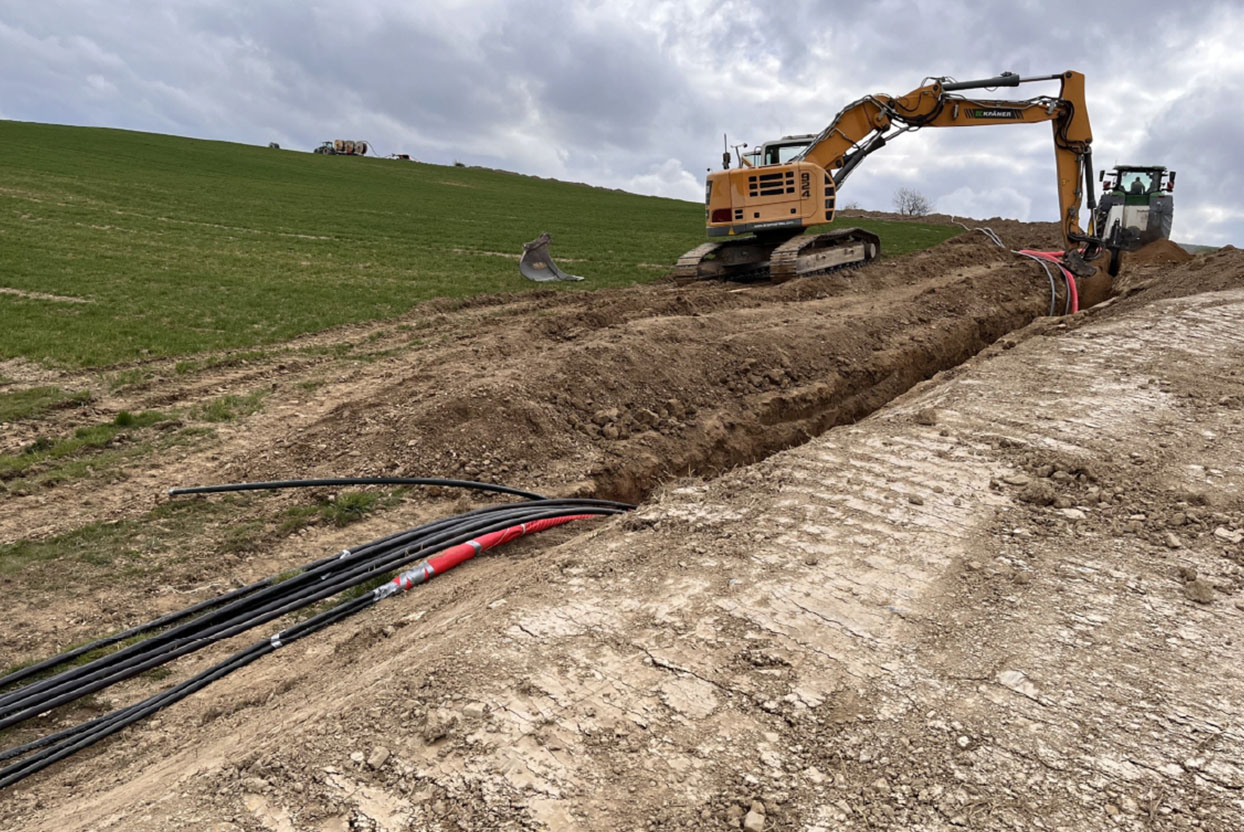

Kabelverlegearbeiten an der internen Anleiferungstrecke

KK01 Kabelverlegung

Projektfortschritt März 2025

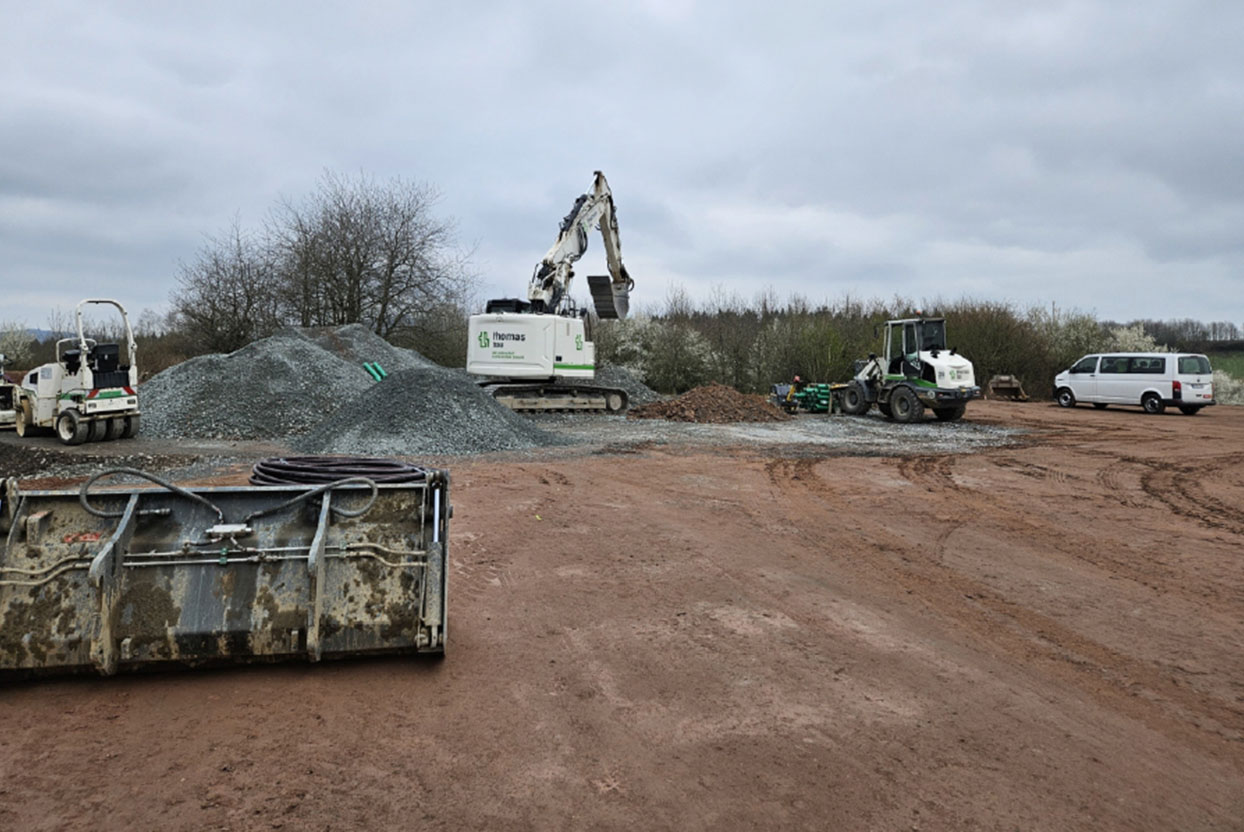

Die Leerrohre für die Kabelein­führungen an der Kranstell­fläche KK01 wurden hergestellt, und der Boden­austausch an KK01 wurde fertig­gestellt. Zudem hat die Startbe­sprechung für den Kabelbau stattge­funden. Parallel dazu begann die Flächen­herstellung an der Windenergie­anlage OLS2.

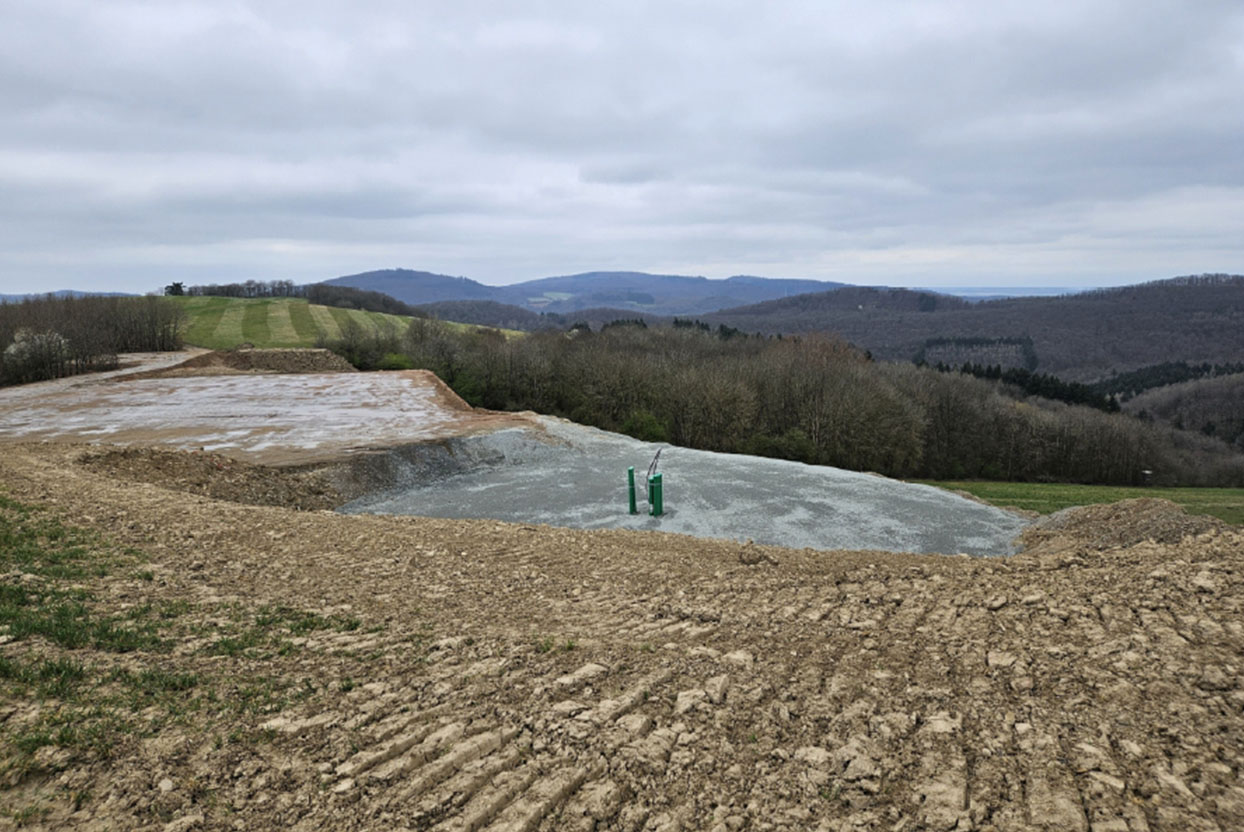

Die Bauarbeiten an OLS2 und KK01 schreiten planmäßig voran. Der Gelände­ausgleich sowie die Stabilisierung des Planums für OLS2 wurden erfolgreich abge­schlossen. Parallel dazu wurde mit der Stabilisier­ung und Flächen­belegung für KK01 begonnen. Des Weiteren wurde die Leerrohr­einfüh­rung für OLS2 umgesetzt, um die notwen­dige Infra­struktur für den Kabelbau vorzube­reiten. Der Kabelbau selbst hat ebenfalls begonnen und wird gemäß Zeitplan fortge­führt.

Bodenaustausch OLS 2

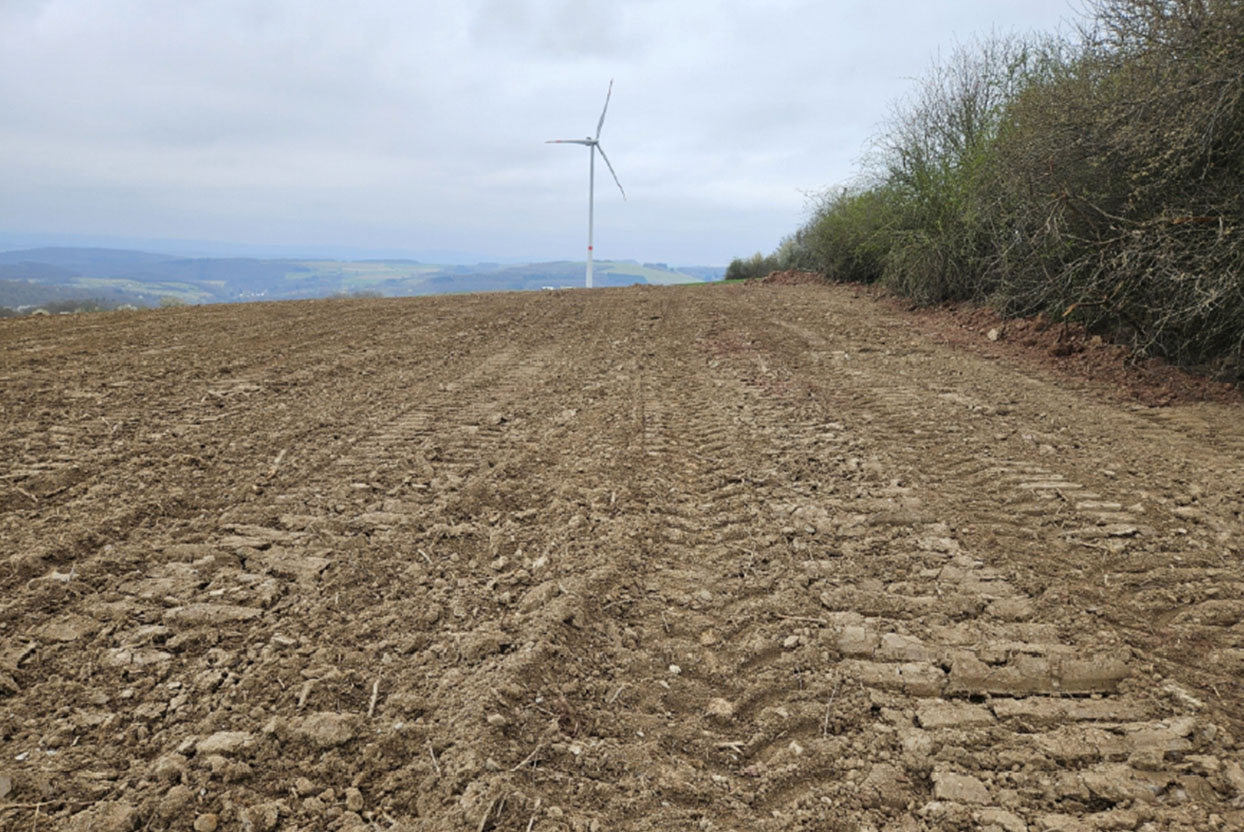

Stabilisierte Zuwegung OLS 2

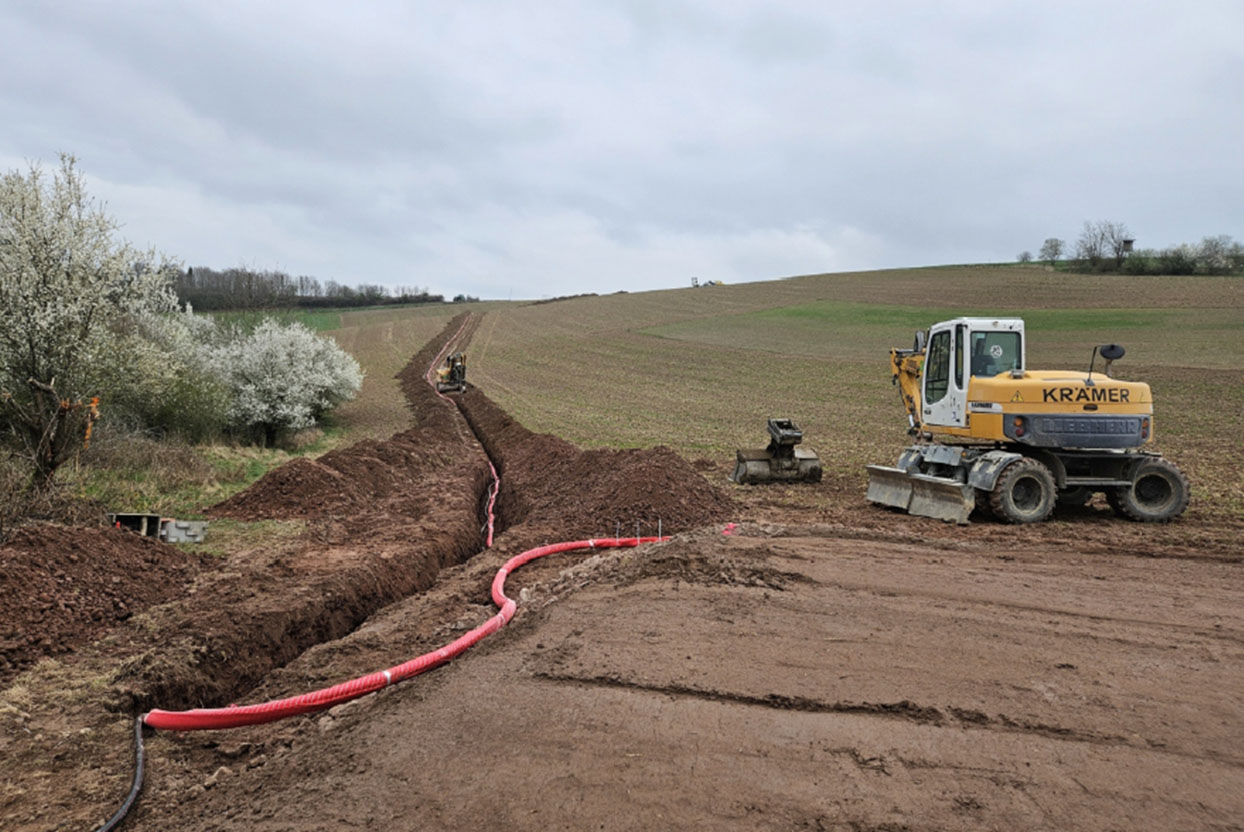

Kabelverlegung OLS 2 Rtg. KK01

Rückgebaute KSF W 128

KK01 – Stabilisiertes, gewässertes Planum und Bodenverbesserung Fundament

Flächenherstellung OLS 2

Bau der Zuwegung OLS 2

Bodenaustausch KK01 mit Leerrohren für die Kabeleinführung

Verlegung eines Durchlasses im Kurvenbereich

Abgetreppte Baugrubensohle der KK01

Einbringen des Bodenaustauschs KK01

Arbeiten an der Kranstellfläche KK01

Abschieben des Oberbodens WEA OLS 2

Sicherung der Kranstellfläche und Fundamentgrube

Flächenrückbau und Auffüll­arbeiten Fundament­bereich OLS W 129

Projektfortschritt Februar 2025

Die Kranstell­flächen und Fundament­gruben der neuen Anlagen werden vorbereitet. Die Bauteile der Bestands­anlagen wurden zwischen­gelagert und sind bereit für den Abtransport. Die Arbeiten am Fundament­rückbau der OLS W 129 laufen. Der Fundament­rückbau der OLS W 128 ist abge­schlos­sen, der Beton wird zu RC-Material verarbeitet. Die Wege­­verle­gung ist fertig­­gestellt. Im Laufe der Bauar­beiten werden vielseitige Aus­gleichs­maß­nahmen zur Renatu­­rierung umgesetzt.

Die Fundamentgrube wurde angelegt

Die Kranstellfläche wird vorbereitet

Verfüllter Fundamentbereich der OLS W 128

Das Fundment der OLS W 129 wird zu RC-Meterial verarbeitet

Zwischengelagerte Türme

Fundmentrückbau an der OLS W 129

Vollständig zurückgebautes Fundament der OLS W 128

Geländeeinschnitt

Tiefbauarbeiten

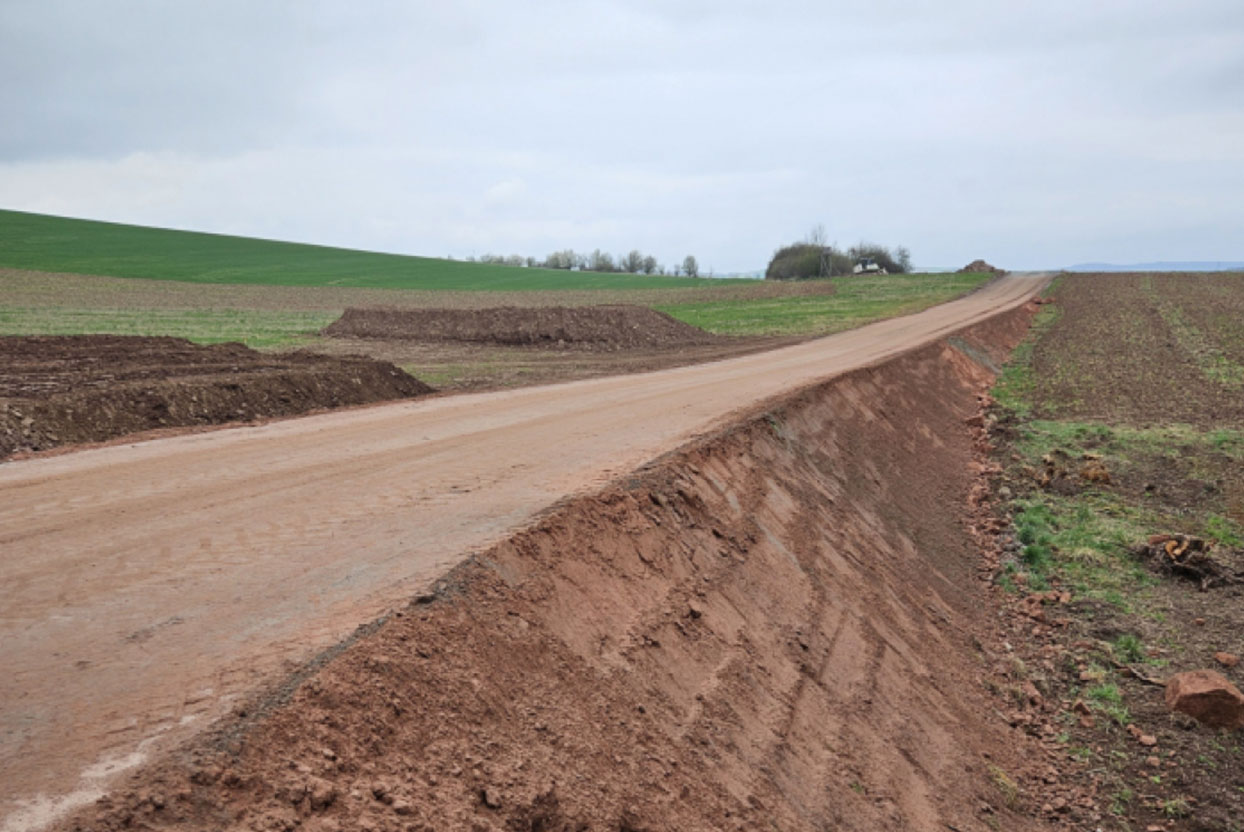

Neue Zuwegung

Oberbodenabtrag der Kranstellfläche

Rodung der Zuwegung

Freigelegtes Fundamenteinbauteil OLS W 128

Für den Abtransport vorbereitete Rotorblätter

Fundamentrückbau OLS W 128

Wegeverlegung

Altanlagenverarbeitung und Abtransport

Projektfortschritt Januar 2025

Die Altanlagen wurden wie geplant vom Netz getrennt und abgebaut. Die Demontage der WEA ist abgeschlossen der Kran wird abgebaut. Die Turmteile wurden an die V 126 verfahren und gelagert. Wegeverlegung im Bereich der Zuwegung von Wörsbach kommend.

Wegesperrung für die Wegeverlegung

Lagerung der Turmteile an der Bestandsanlage

Verladung Turmteil zur Verbringung an die Lagerfläche

Demontage des unteren Turmteils der OLS W 129

Demontage des Rotors und der Gondel der OLS W 129

Projektfortschritt November 2024

Überarbeitung der Kranstellflächen

Überarbeitung der Zuwegung für Schwerlasttransporte

Bleiben Sie auf dem Laufenden

Unser langjähriger Partner WIWIN bildet exklusiv die Finanzierung unserer Projekte ab.
So können wir dir als Privatanleger/in die Möglichkeit bieten, dich zu attraktiven Konditionen aktiv an der Energiewende zu beteiligen.

Erfahre vor allen anderen von neuen Projekten – mit dem WIWIN Newsletter
